Через сколько дней можно снимать опалубку с фундамента
Снятие опалубки
В большинстве случаев строительство дома начинается с возведения фундамента. Эта часть строения отвечает за прочность и надежность всего здания. Но чтобы сделать качественное основание, важно точно выполнять все этапы этого процесса. Сооружение опалубки является важным технологическим этапом, так как служит своеобразным каркасом, в который заливают бетон или железобетон. Конструкция остается в собранном виде до полного формирования изделия. В связи с этим может возникнуть вопрос, через какое время нужно снимать опалубочную конструкцию.
Марочная прочность бетона
Одной из основных характеристик бетона, которые оказывают влияние на длительность эксплуатационного срока без возможных изменений структуры, является марочная или проектная прочность. Эта характеристика показывает, какую сопротивляемость имеет бетон к механическому воздействию на сжатие, то есть его устойчивость к нагрузке определенного типа.
Через какое время можно снимать опалубку
Для получения качественного основания под строением важно не только правильно установить опалубку, но и более точно определить время проведения ее демонтажа. Идеальным считается срок, позволяющий бетону набрать полную прочность, многие придерживаются срока в 28 дней. Но иногда ждать такое время нецелесообразно, а нарушать строительные нормы не рекомендуется. Следовательно, нужно знать, от чего зависит степень созревания бетона.
Основными факторами, влияющими на это свойство, являются погодные условия, марочная прочность, предполагаемая нагрузка на бетонную конструкцию, а также количество жидкости в бетоне.
Когда снимать опалубку
Кроме того на время застывания бетона влияют компоненты, входящие в его состав. Например, добавление в смесь для фундамента щебня или керамзита в несколько раз сокращает время схватывания бетона.
Ускорить сроки созревания бетона помогает периодическое смачивание поверхности водой или накрывание полиэтиленовой пленкой.
Самым важным критерием считается погода, так как именно среднесуточная температура воздуха оказывает влияние на выдержку бетона. Для примера можно привести следующие показатели:
- Если среднесуточная температура отмечалась на уровне от -3 до 00С, то через две недели прочность бетона достигнет 20%, а через 28 дней – всего 25%.
- При 00С распространенные марки бетона М200-М500 через 5 дней набирают прочность 28%, через две недели – 50%, а через месяц – 65%.
- При среднесуточных показателях температуры +100С в течение 5 суток бетон застынет на 50%, через две недели этот показатель будет равен 72%, а через месяц – 85%.
- При температуре +200С аналогичный бетон уже через 3 дня наберет прочность 50%, а через 28 дней – 100%.
- При среднесуточных показателях температуры выше +300С уже через 2 дня бетон застывает на 55%, а полная прочность будет достигнута через 14 дней.

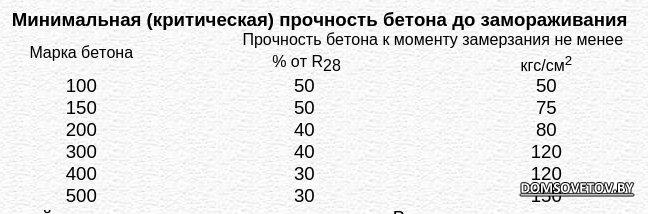

По мнению специалистов, снимать опалубку можно после того, как прочность бетона достигает 50-70%. Это наиболее безопасно для конструкции.
Исходя из указанных данных, определяется примерное время снятия опалубки:
- При среднесуточных показателях температуры 30-350С снимать опалубку можно через 2 дня.
- Температура воздуха 20-250С позволяет проводить демонтаж через 3-4 дня.
- Среднесуточная температура 10-150С дает возможность разбирать опалубочную конструкцию уже на 5-7 день.
- Затвердевание бетона при+50С проходит в течение 10 дней, после этого снимают опалубку.
- Температура от 0 до +10С продлевает застывание бетона до 15 дней, следовательно, проводить демонтаж опалубочной конструкции не рекомендуется.
Помимо температуры на время застывания бетона сильно влияет влажность воздуха. Поэтому опытные строители рекомендуют заливать фундамент в сухое время года. Большинство строителей начинают заливку фундамента ранней сухой осенью и оставляют конструкцию на зиму.
к оглавлению ↑Однако при этом следует помнить, что опалубка снимается в любом случае. Во-первых, неснятая конструкция оказывает разрушительное воздействие на бетон. Во-вторых, демонтаж опалубки до наступления морозов позволяет выполнить дополнительную гидроизоляцию фундамента, защищая его от впитывания осенней влаги и дальнейшего разрушения.
Как правильно снять опалубку с ленточного фундамента
Основание ленточного типа относится к конструкциям, у которых опалубочную систему можно начинать при наборе 50% прочности. К процессу разбора следует подходить с большой осторожностью. Во-первых, бетон еще не обладает хорошей устойчивостью к механическим повреждениям, то есть высока вероятность образования сколов на поверхности фундамента. Во-вторых, очень часто опалубочную конструкцию используют повторно, следовательно, при разборе не стоит применять силовые методы, чтобы не повредить материал.
Снимаем опалубку с ленточного фундамента
Разбор опалубки начинают с менее нагруженных мест, к которым относятся угловые соединения и незамкнутые края. В этих местах бетон схватывается быстрее.
Далее работу продолжают в направлении сверху вниз, снимая упоры, подкосы и аналогичные поддерживающие детали.
Затем переходят к элементам, которыми были стянуты противоположные щиты. В частности речь идет о шпильках или металлических скобах. Эти детали нужно срезать или открутить. Если щиты опалубки были обработаны масляным составом или застелены полиэтиленовой пленкой, то конструкция легко разбирается после снятия креплений.
Если для соединения щитов использовались продольные соединительные брусья, то вначале демонтируют эти элементы. Это во многом облегчит демонтаж длинной конструкции.
Особую осторожность следует проявлять в местах, где в бетонных плитах проложены каналы для коммуникационных систем.
к оглавлению ↑Когда снимать опалубку с горизонтального перекрытия
Литые горизонтальные конструкции встречаются довольно редко, в большинстве случаев их отливают на земле, а затем выполняют монтаж на высоте.
Для изготовления горизонтального перекрытия нужна аккуратная работа и мощная опалубочная система с жесткими опорами. Санитарные Нормы и Правила параллельно с другими нормативными документами рекомендуют выполнять демонтаж опалубки для горизонтальной конструкции при достижении прочности бетона не менее 70%.
В соответствии с этим стоит учитывать следующие сроки:- Если среднесуточная температура была на уровне 30-350С, то опалубку можно снимать через 4-5 дней.
- При средней температуре 20-250С бетон достигает необходимой прочности через 6-7 дней.
- При температуре 100С опалубка разбирается на 15 день.
- Если температура не поднималась выше 10С, то опалубку снимают только через 1 месяц.
Определяя время снятия опалубки, следует всегда помнить пословицу «Поспешишь – людей насмешишь». Преждевременный демонтаж может привести к разрушению бетонной конструкции и повлечь тяжелые травмы.
Из всего вышесказанного, можно сделать вывод, время демонтажа опалубки не имеет конкретных значений. Однако к общепринятым 28 дням лучше добавить лишних два-три дня, чем не дождаться указанного срока, особенно при перепадах температуры и влажности.
Когда снимать опалубку после заливки бетона
Вполне понятно желание хозяев загородного участка максимально ускорить процесс строительства их собственного дома. Однако, технологии работы со стройматериалами – это «штука» серьезная, не терпящая «вольных трактовок» и пренебрежения в стиле – «и так сойдет»…
Когда снимать опалубку после заливки бетона?Практически ни одна стройка не обходится без работ по бетонированию. Это могут быть возведение ленточного или монолитного фундаментов под дом или ограждения, заливка плит перекрытия, полов со смотровыми ямами в гаражах, открытых площадок и отмостков вокруг зданий, строительство подсобных сооружений, в том числе гидротехнических – септиков, бассейнов, колодцев и многое другое. За активный строительный сезон всегда хочется успеть сделать как можно больше, поэтому крайне актуальным для самодеятельных строителей становится вопросы: когда снимать опалубку после заливки бетона и, соответственно, когда можно переходить к дальнейшим работам над созданной бетонной конструкции?
Хитрость в том, что однозначного ответа на эти вопросы нет – сроки распалубки и возобновления работ зависят сразу от нескольких важных факторов. Вот с этим и постараемся разобраться в данной публикации.
Как происходит созревание бетонаСозревание строительных растворов на базе цемента нельзя рассматривать с точки зрения простого выпаривания воды. Это вовсе не то, что происходит, к примеру, в комке глины – происходит испарение излишней влаги, и сформованная масса обретает определенную механическую прочность. Необожженная глина не теряет своих свойств и может использоваться неоднократно.
Созревание же бетона – это сложный и абсолютно не обратимый физико-химический процесс, вода в котором играет роль не только и не столько растворителя, сколько одного из главных реагентов. Именно затворение водой приводит в действие химические реакции, происходящими с главными минеральными компонентами цементного порошка.
- Трехкальциевый силикат – наверное, главное звено в процессе набора бетоном своей прочности. Именно он при соединении с водой дает ощутимое поднятие температуры в растворе в стадии схватывания. Действие этого минерала будет играть важнейшую роль в созревании цементного камня в течение первого, самого решающего месяца.
- Двухкальциевый силикат, наоборот, «вступит в дело», словно переняв эстафету у трехкальциевого. Зато его действие ощутимо годами – бетонные конструкции постоянно наращивают свою прочность.
- Трехкальциевый алюминат – именно этот компонент дает скорость первоначальному схватыванию и набору прочности в первые часы и дни после приготовления раствора и его заливки.
- Четырехкальциевый алюмоферрит – его действие не столь явно выражено на первых порах, но он необходим для набора прочности на завершающих стадиях созревания бетона.
В процессе образования каменной структуры бетонный раствор проходит две основные стадии:
А. Первым всегда идет схватывание раствора. Этот процесс может занимать всего от нескольких часов, особенно в оптимальных температурных условиях (порядка 20 ÷ 25 °С), и до суток. В это время бетон теряет свою подвижность, приобретает придаваемую ему форму.
Существует понятие тиксотропии – пока на жидкий бетон оказывается «шевелящее» воздействие, процесс схватывания не начинается (естественно, до определенных временных пределов). Именно это и позволяет доставить готовый раствор от производственной линии по его изготовлению к месту заливки (которое порой располагается на значительном расстоянии) в медленно вращающихся емкостях бетоновозов.
Свойство тиксотропии бетонного раствора позволяет перевозить его на значительные расстоянияДаже на залитый уже в форму бетонный раствор в этот период еще есть возможность оказать какое-либо корректирующее воздействие – например, подправить просевшую опалубку. После окончания схватывания все манипуляции становятся бесполезными. Раствор переходит в стадию созревания — набора прочности.
Б. Процесс набора прочности – намного более длительный. Сказать точнее – верхнюю его границу вообще подвести практически невозможно. Когда говорят, что бетон в течение месяца полностью созрел, то чаще всего имеется в виду набор марочной прочности на уровне примерно 95 – 98 %. А оставшиеся проценты будут «не спеша» добираться годами.
Раствор уже принял предварительно заданные формы, и на первый план выходят химические реакции. Вода, послужившая растворителем, активно входит в контакт с составляющими цемента, связывается с ними, что приводит к быстрому росту кристаллической структуры цементного камня. Межкристаллические связи обволакивают наполнители – песок, гравий, фиброволокно и т.п., постепенно переводя сырую рыхлую массу в твёрдое состояние.
Процесс кристаллизации бетона мод мощным микроскопомЕще раз можно подчеркнуть важность воды, которая в данном случае выполняет роль активного участника физико-химического перехода одного состояния вещества в другое. Недостаточность воды — это прямая предпосылка для недобора бетоном прочности – он получается пористым, покрытым трещинами, рыхлым и т.п. Поэтому так важно поддерживать влажное состояние застывающего раствора.
Вторым важнейшим параметром для созревания бетонного камня является температура, при которой проходит реакция кристаллизации. При создании определенных условий (высокой температуры, влажности и соответствующего давления, сроки первичного схватывания бетона и первоначального набора прочности можно сократить до минимума. Это используется на заводах железобетонных изделий, где залитые в формы заготовки повергаются высокотемпературному пропариванию в специально созданных условиях.
Промышленные вибростенды с автоматическим высокотемпературным пропариваниемСовместное воздействие на таких стендах высокой влажности, температуры и нужной вибрации приводят к тому, что готовые детали можно вынимать из форм уже через 6 ÷ 10 часов – они к этому времени набрали достаточную прочность для складирования и перевозки, и в опалубке уже не нуждаются.
Для чего все это так подробно рассказывается? Исключительно для того, чтобы у читателя сложилось прочное представление о взаимосвязи внешних параметров и сроков созревания бетона. Понятно, что в условиях строительства частного дома никаких особых условий мы создать просто не в силах. Значит, будем ориентироваться на реальные возможности.
Сроки созревания бетона в условиях обычной стройкиИтак, скорость набора бетоном прочности, как мы уточнили, зависит от марки бетона, от температуры окружающей среды и от достаточности влаги в растворе. Заметьте, что нет никакого упоминания о количестве залитого раствора – созревание при остальных равных условиях будет идти совершенно одинаково что в огромной монолитной плите, что в отдельно взятом маленьком блоке. (Это позволяет применять экспериментальный метод проверки прочности конструкций, когда одновременно с большими сооружениями отливаются из того же раствора кубики бетона, которые будут служить испытательными образцами).
Кубики — испытательные образцы партий бетонаЕсли прокопаться в старых руководящих документах по строительству, то можно отыскать нормативы зрелости бетона, при которых было официально разрешено проводить распалубку залитых конструкций (СНиП 3.03.01—87). Несмотря на то что действие этого СНИП официально не продлено, вполне можно ориентироваться на указанные параметры – они проверены многолетней практикой и в промышленном, и в жилом строительстве.
Виды монолитных ненагруженных залитых конструкций | Минимальная прочность, набранная бетоном, позволяющая снять опалубку |
---|---|
Вертикальные поверхности | Прочность бетона не менее 0,2 ÷ 0,3 мПа |
Армированные бетонные поверхности на пористых наполнителях, ленты фундамента | Прочность бетона не менее 3,5 мПа, и при этом – не менее 50% от общей марочной прочности |
Горизонтальные перекрытия и наклонные конструкции (лестницы) с общей длиной пролета до 6 м | Не менее 70% общей марочной прочности бетона |
Горизонтальные перекрытия и наклонные конструкции (лестницы) с общей длиной пролета свыше 6 м | Не менее 80% общей марочной прочности бетона |
В условиях частного строительства чаще всего приходится прибегать в заливке ленточного или монолитного фундамента, устройству полов. И в том, и в другом случае рекомендовано, чтобы бетон набрал не менее 50% от заложенной марочной прочности.
Для распалубки фундамента необходим набор не менее 50% марочной прочностиРеже, но все же прибегают к заливке перекрытий или наклонных конструкций – лестниц. Здесь придется подождать подольше – пока бетон не наберет от 70 до 80% прочности, в зависимости от длины пролета.
Лестничный пролет — всегда нагруженная конструкция. Для распалубки необходимо 70 — 80% прочности.Считается, что при такой набранной прочности ненагруженная отлитая конструкция уже без риска может находиться без опалубки – случайные ударные воздействия ей не страшны. Нужную прочность она будет добирать уже по месту, а материал снятой опалубки может быть использован для дальнейших работ.
А вот через какой срок после заливки бетон должен достичь требуемых прочностных значений?
Результаты проведённых исследований и наблюдений по итогам практических строительных работ позволяют свести в единую таблицу параметры созревания бетона марочной прочности М-200 ÷ М-300, замешенного на базе портландцемента М-400 или М-500. (Рассматривается именно такой бетон, как самый употребляемый в масштабах частного строительства, в частности – для заливки фундаментов):
Количество суток со дня заливки бетона | Температура окружающей среды и процент зрелости бетона | |||||
---|---|---|---|---|---|---|
-3° С | 0° С | +5° С | +10° С | +20° С | +30° С | |
1 | 0.03 | 0.05 | 0.09 | 0.12 | 0.23 | 0.35 |
2 | 0.06 | 0.12 | 0.19 | 0.25 | 0.4 | 55%٭ |
3 | 0.08 | 0.18 | 0.27 | 0.37 | 50%٭ | 0.65 |
5 | 0.12 | 0.28 | 0.38 | 50%٭ | 0.65 | 80%٭٭ |
7 | 0.15 | 0.35 | 48%٭ | 0.58 | 75%٭٭ | 0.9 |
14 | 0. 2 | 50%٭ | 0.62 | 72%٭٭ | 0.9 | около 1 |
28 | 0.25 | 0.65 | 77%٭٭ | 0.85 | около 1 | – |
Несколько пояснений к таблице:
- За единицу (то есть за 100 %) зрелости берется условный показатель прочности, которого достигает бетон данной марки в «идеальных» температурных условиях (+20°С) за 28 суток. Как уже говорилось, процесс созревания на этом не заканчивается – он может длиться годами, хотя и с очень незначительными приростами прочности.
- Знаком «звёздочки» (٭) выделены значения набранной прочности, которые позволяют безбоязненно снимать опалубку с залитой конструкции.
- «Двойная звездочка» (٭٭) – при таких показателях созревания можно переходить к дальнейшим строительным работам, например, к кладке стен. Предела прочности еще не достигнуто, но заложенный в конструкцию того же, к примеру, фундамента, резерв прочности позволит выдерживать плавно возрастающую нагрузку. А прочность с течением времени – догонит.
- Под температурой окружающей среды имеется в виду ее среднесуточное значение в течение срока созревания.
Это важно — учитываются не пиковые дневные значения, а усредненные в течение суток. Например, в таблице есть столбец с температурой +30°. Казалось бы, согласно значений в таблице летом уже через 2 дня можно проводить распалубку, а через 2 недели – бетонный элемент достигает полной зрелости! Однако, говорить о такой среднесуточной температуре в российских условиях даже в разгар лета – очень сложно. Пусть даже днем столбик термометра поднимается до 30 – 32 градусов – ночью он падает до 15 – 20. Таким образом, среднесуточная будет лежать в пределах 23 – 25 градусов.
Интересный факт – в мире до сих пор нет единства мнений насчет оценочного критерия по допустимости снятия опалубки. Например, европейские рекомендации весьма схожи с российскими – исходя из 50% прочности при ненагруженных конструкциях. А вот в американских стандартах поступают несколько проще – там принято правило снимать опалубку через 7 дней после заливки при условии температуры воздуха выше + 10°С.
Вообще, если речь при строительстве собственного дома будет идти о разнице в 2 ÷ 3 дня, то лучше не проявлять никому ни нужной торопливости. Лучше сосредоточиться на том, чтобы создать для бетона наиболее оптимальные условия для созревания – его качество от этого только выиграет.
Видео: снятие опалубки с ленточного фундаментаСоздание оптимальных условий для созревания бетонаНаивно полагать, что достаточно будет залить бетон в опалубку, выровнять поверхность – и останется лишь только дожидаться схватывания и набора прочности, чтобы можно было снимать опалубку и двигаться дальше. Свежезалитая бетонная конструкция с первых же часов требует определенного ухода. И основными задачами здесь будут являться:
- Не допустить деформации опалубки под тяжестью раствора, минимизировать усадку.
- Постараться, максимально сгладить возможные температурные перепады (суточные).
- Исключить пересыхание поверхности залитой детали, ее быстрое обезвоживание, которое приведет к растрескиванию застывающего бетона. Создать оптимальный влажностной режим.
- Оградить залитую бетонную конструкцию от случайных механических повреждений.
После заливки следует немедленно проверить прочность всей опалубки и, при необходимости, провести ее укрепления в слабых местах. До схватывания все еще можно поправить.
В ряде случаев целесообразно прикрыть свежезалитый раствор от возможного дождяЛетний внезапный дождь — дело обычное, но вот для свежезалитого раствора он может оказаться фатальным. Через день ÷ два осадки уже будут не страшны, но если нет 100%—й уверенности в том, что в первые сутки не будет дождя, то придется соорудить какой-то тент, например, из пленки, брезента и т.п.
Самый большой бич – это быстрое испарение влаги. А недостаточность воды не даст полноценно пройти нужным химических реакциям, и бетон останется рыхлым и крошащимся. Значит, в период созревания целесообразно поддерживать залитую конструкцию в постоянно влажном состоянии.
Первые дни созревания поверхность периодически обильно увлажняютВ закрытом помещении может помочь регулярное опрыскивание водой, а вот на ветру и на солнце, наверное, не обойтись без укрывания пленкой или слоем постоянно увлажняемых опилок или грубой ткани (типа мешковины). Это будет и поддерживать влажность, и препятствовать активному испарению воды с поверхности под действием высокой температуры, прямых солнечных лучей или ветра.
На открытых ветру и солнцу участках — целесообразно «укутать» пленкойЧтобы легче было разобраться в вопросах ухода за залитым бетоном, вниманию читателя предлагается таблица с некоторыми полезными рекомендациями:
Необходимые меры для оптимизации условий созревания бетона | меньше – 3 ° С | от – 3° до + 5° С | от + 5° до + 10° С | от + 10° до + 15° С | от + 15° до + 25° С | свыше + 25° С |
---|---|---|---|---|---|---|
Прикрытие полиэтиленовой пленкой, регулярное увлажнение залитой бетонной поверхности и опалубки, укрытие бетона влагосберегающим материалом (опилками, мешковиной и т. п.) | нет | нет | нет | нет | при ветренной погоде | всегда |
Прикрытие полиэтиленовой пленкой, регулярное увлажнение залитой бетонной поверхности | нет | нет | да | да | да | этого мало |
Прикрытие полиэтиленовой пленкой и термоизоляционным материалом | нет | да | нет | нет | нет | нет |
Прикрытие полиэтиленовой пленкой и термоизоляционным матриалом, создание парника с поддержанием температуры внутри +10° С в течение не менее 3 суток | да | нет | нет | нет | нет | нет |
Постоянное поддержание тонкого слоя влаги на поверхности бетона | нет | нет | да | да | да | да |
У хорошего хозяина опалубка должна прослужить не один цикл заливки. Поэтому торопиться с ее «силовым» съемом, например, с помощью каких-то механических транспортных средств или с приложением усилий домкратов и лебедок – не стоит. Мало того что можно поломать ценный опалубочный материал – не исключено, что деформируется еще не до конца набравшая прочность бетонная конструкция.
Если доски или щиты опалубки были качественно обработаны перед установкой, например, промазаны специальными масляными составами или же были покрыты полиэтиленовой пленкой, то особых проблем возникнуть не должно. Разборку обычно начинают с мест, наименее нагруженных и тех, где связывание и застывание раствора происходит быстрее всего – углы и открытые, незамкнутые края.
Работу всегда ведут сверху вниз. Снимаю внешние подпорки, упоры, подкосы и другие стабилизирующие конструкцию детали. Если противоположные щиты были стянуты проволокой или иными металлическими деталями (шпильками, пропущенными насквозь скобами и т.п.), то вначале освобождаются от них – они срезаются или откручиваются. В ряде случаев этого бывает достаточно для снятия щитов.
Проволочные стяжки срезаны — и щиты отошли от ленты фундаментаЕсли щиты собраны в одну длинную конструкцию с помощью продольных соединительных брусьев, то имеет смысл сначала демонтировать эти соединения – поодиночке будет вытащить легче.
Щиты, сращенные брускамиПри демонтаже не забываем, что через бетонные плиты могут проходить закладные элементы, которые были ранее нами установлены для создания каналов для коммуникаций. В этих местах опалубка снимается с особой осторожностью.
Опалубка с закладными пластиковыми элементами для создания сквозных каналовЕсли щит сразу не поддается, то можно потихоньку оторвать его от поверхности, забивая аккуратно сверху деревянный клин.
Аккуратное отклинивание опалубкиСнятые деревянные детали опалубки рекомендуется убрать по сухое вентилируемое место – например, под навес. Там они будут в сохранности, и еще не раз смогут выручить хозяина.
Видео: пример снятия деревянной опалубки с фундаментаНи в коем случае нельзя оставлять деревянную опалубку на готовой, набравшей прочность конструкции, надолго, тем более – на зиму. Ничего хорошего из этого не получится – дерево под воздействием повышенной влажности и перепадов температур может оказать деструктивное воздействие на бетон. Да и логичность такой операции – весьма сомнительна – после предварительного набора прочности опалубка просто уже не играет особой роли.
Кстати, это ответ и тем, кто рекомендует оставить на зиму на залитом фундаменте металлическую опалубку – с точки зрения технологии смысла в этом нет абсолютно никакого. А вот украсть дорогостоящий по нынешним временам материал – смогут запросто.
Кстати, существует современный подход к проблеме опалубки – специальные сборные конструкции из экструдированного пенополистирола. Они собираются наподобие кубиков конструктора «LEGO», затем в них устанавливаются армирующие элементы и заливается бетонный раствор.
«Кубики» несъемной опалубкиОчень удобно – и проблем со снятием опалубки попросту не существует, и стены или фундамент сразу получают неплохую термоизоляцию.
И скорость в работе — и, сразу, термоизоляция бетонной конструкцииВсе работы по заливке бетонных конструкций при строительстве дома лучше планировать на теплый сезон года. Так что все мероприятия, которые упоминались в этой статье свойственны, в основном, положительным температурам воздуха. Но если уж обстоятельства вынуждают прибегнуть к зимнему бетонированию, здесь и подходы, и сроки выполнения работ будут несколько иными. Подробно об особенностях бетонирования зимой – в отдельной публикации нашего портала.
Через сколько можно снимать опалубку после заливки бетона?
Если снять опалубку, пока бетон не набрал нужной прочности, то это может привести к деформации строительных конструкций. Именно поэтому для многих частных застройщиков актуальна дилемма, через сколько можно снимать опалубку после заливки бетона. Согласно СН это делается, когда бетон наберёт семьдесят процентов прочности, но измерять этот параметр частному застройщику невозможно. Именно поэтому ориентируются на температуру воздуха и время.
Нормативы на снятие опалубки
То, когда снимать опалубку после заливки бетона, чётко оговорено в СП и СНиП:
- Так, в СНиП по строительным конструкциям сказано, то сроки снятия опалубки зависят от протяжённости пролёта. При пролёте протяжённостью менее 6 м демонтаж опалубки производится при достижении раствором 70-ти % от нормативной прочности. При пролёте более 6 м этот показатель должен составить 80 % от марочного значения.
- Решая, когда можно снимать опалубку, не учитывают предназначение и категорию здания или сооружения.
- При заливке раствора на буте или керамзитовой основе сроки снятия опалубки при бетонировании определяются по достижению раствором не менее половины прочности от нормируемого показателя. При этом предельная нагрузка на основание не более 3,5 МПа.
- В строительных нормативах Германии снятие опалубки с перекрытия и других несущих конструкций разрешается через трое суток после трамбовки раствора.
Факторы, влияющие на показатель прочности
- Время застывания бетона в опалубке зависит от состава раствора. Так, силикат кальция и алюминат кальция в составе бетона ускоряют процесс его застывания.
- При определённых температурных условиях срок снятия опалубки с фундамента и других конструкций может меняться.
- Соблюдение технологического процесса выдержки бетонной смеси. Чтобы ускорить сроки созревания бетона, необходимо периодически смачивать бетонную поверхность водой. Также бетон накрывают плёнкой из полиэтилена. Проведение любых монтажных работ на несозревшем бетоне запрещено. В принципе, демонтаж опалубки ленточного фундамента можно производить при достижении раствором половины нормируемой прочности, но монтажные работы разрешено вести только с момента достижения раствором не менее 80 % от нормируемого показателя прочности.
- То, через сколько снимать опалубку с бетона, во многом зависит от состава наполнителя. Так, время схватывания бетона может в разы сократиться при использовании в смеси для фундамента следующих наполнителей: щебень, бут, керамзит.
Влияние внешних условий
Основным критерием, через сколько можно снять опалубку с фундамента или когда снимать опалубку с плиты перекрытия, является влажность и температура окружающего воздуха, марка прочности бетонной смеси и концентрация жидкости в растворе.
Определить, когда можно снимать опалубку с фундамента, можно по таблице:
Когда снимать опалубку с перекрытия, во многом зависит от сезона. Так, оптимальное время года для изготовления бетонных конструкций – засушливая осень. Но за несколько недель очень сложно выполнить фундаментные работы и подготовить основание для стеновых конструкций, поэтому целесообразно залить основу дома осенью и оставить её на всю зиму, чтобы устоялась. Тогда летом вы можете быстро завершить строительство коробки дома.
При этом стоит помнить, что опалубочные конструкции не стоит оставлять на всю зиму, поскольку деревянные щиты могут разбухнуть от влаги и повредить бетонные конструкции, а металлические или пластиковые опалубочные системы могут украсть.
Правила снятия опалубки
Демонтаж опалубки фундамента нужно начинать после того, как раствор наберёт необходимый процент от нормируемого показателя. Многие строители снятие опалубки с фундамента производят поэтапно, то есть в обратном порядке. Однако важно не забывать, что применять для демонтажа строительную технику строго запрещено, поскольку велика вероятность повреждения бетонной поверхности. Поскольку точно определить набор прочности бетоном невозможно, строители выжидают несколько дополнительных дней перед тем, как снять опалубку с фундамента.
Снятие опалубки после бетонирования выполняют с соблюдением следующих правил:
- Демонтаж туров, вышек, а также опорных балок лучше отложить на завершающий этап.
- Чтобы не пришлось говорить, не могу снять опалубку, все элементы необходимо смазать специальным составом для уменьшения схватывания с бетоном. Демонтаж щитов и стоечных элементов выполняют аккуратно, чтобы не повредить поверхность бетона и иметь возможность применять опалубочное оборудование повторно.
- Решив, когда снимать опалубку, работу ведут сверху вниз и в горизонтальном направлении. При этом стоит помнить, что на углах сооружения бетонная смесь схватывается быстрее, поэтому крепёжные детали демонтируют сначала тут.
- Если вы будете точно знать, когда снимать опалубку с фундамента, то одновременно с процессом снятия опалубочных конструкций разрешено начинать вести монтаж других строительных элементов.
Запомните: если вы сомневаетесь или не знаете точно, через какое время можно снимать опалубку после заливки бетона, то соблюдайте интервал в 28 дней. Это стандартное время, за которое любой бетон набирает полную марочную прочность.
Если вы не знаете, через сколько снимать опалубку с фундамента или когда снимать опалубку перекрытия, то вы можете проконсультироваться у специалиста нашей компании. Для этого вам достаточно позвонить нам по указанному телефону.
Когда можно снимать опалубку с ленточного фундамента
Перед обустройством основания дома, по периметру строящегося фундамента выставляется опалубка, представляющая собой каркас для последующей заливки бетона. Эта конструкция поддерживает жидкий бетонный раствор до тех пор, пока он не схватится, после чего деревянный короб демонтируют. В связи с этим у многих начинающих строителей возникает вопрос, когда можно снимать опалубку с ленточного фундамента. Чтобы на него ответить, сначала рассмотрим официальные требования, предъявляемые к конструкциям этого типа.
Требования и нормативы
Согласно СНиП 3.03.01-87 «Несущие и ограждающие конструкции» распалубка вертикальных щитов производится, когда бетонное основание наберет 70% прочности, или 50% если на это будут соответствующие основания. Точно такие же требования озвучены и в СП 70.13330.2012.
Также существует европейский регламент ENV 13670-1:20000, согласно которому демонтировать опалубку можно при наборе 50% прочности, если температура воздуха составляла не менее 0 градусов. В американском нормативе ACI 318-08 прописаны другие требования – удалять деревянный каркас рекомендуется через 7 дней, если влажность и температура воздуха соответствуют нормам.
Как видите, почти все нормативы ссылаются на температуру, влажность и прочие условия «созревания» бетонного основания. Соответственно, если температура окружающей среды будет отличаться на несколько градусов, то набор прочности будет происходить быстрее или медленнее. Отсюда делаем вывод, что, для того, чтобы определить, когда можно снимать деревянную опалубку с ленточного фундамента, достаточно узнать, когда именно бетонная масса наберет прочность.
Через сколько бетон набирает прочность
Считается, что максимальную прочность (более 70%) бетон набирает спустя 4 недели после его заливки. Однако, в этом случае, предусмотрена температура воздуха +5 градусов. Исходя из этого, при температурном режиме в +10 градусов, снять опалубку можно уже через 2 недели. Поэтому если опираться на температурные показатели можно составить примерный график затвердевания бетона, с учетом того, что по европейским и американским нормативам 50% затвердевания вполне достаточно.
Исходя из этой таблицы, делаем вывод, что снимать опалубку можно и через 2 дня, если стоит жаркая погода.
Полезно! Интенсивнее всего бетон набирает прочность в течение первой недели, после этого основание продолжает твердеть на протяжении 2 лет (за это время оно набирает до 250% прочности).
Однако, если вы использовали горизонтальные литые конструкции для опалубки, то эти сроки увеличиваются:
Среднесуточная температура, 0С | Через сколько суток можно снять опалубку |
---|---|
1 | 28 |
5 | 21 |
10 | 15 |
15 | 9 |
20 | 7 |
25 | 6 |
30 | 5 |
Также стоит обратить внимание на следующие рекомендации, которые позволят вам более точно определить, когда снимать опалубку:
- Если длина конструкции составляет более 6 м, то необходимо дождаться, пока основание не затвердеет на 80%.
- Горизонтальные наклонные элементы можно снимать по достижении 50-70% прочности.
- Вертикальные элементы рекомендуется снимать при прочностных показателях 0,2-0,3 МПа.
Однако, как было сказано ранее, на прочность бетона влияет множество факторов, поэтому учитывать нужно также и влажность воздуха, а также соответствующую обработку монолитной поверхности. Именно поэтому первые 2-3 дня свежий фундамент накрывают пленкой и по 2 раза в сутки смачивают водой. Если влага будет слишком быстро испаряться, то гидратация бетона будет происходить неправильно, вследствие чего понизится несущая способность монолита.
Помимо этого стоит учитывать такое «явление», как кристаллизация бетона. Этот химический процесс также оказывает влияние на затвердевание бетонной массы.
Кристаллизация бетона
Для того, чтобы определить срок, который потребуется на схватывание бетона, необходимо учесть несколько фаз, в которых находятся компоненты фундамента:
- 1 фаза – сразу после заливки раствора. В этот период раствор считается перенасыщенным и в нем происходит процесс затворения водой. Длится он всего 1-2 минуты, но за это время в бетонной массе образуется «союз» эттригинта и кальция гидроксида.
- 2 фаза – через 1 час после замешивания цементно-бетонной смеси. В течение индукционного периода (3-6 часов) цементно-песчаная смесь превращается в цементное тесто, характеризующееся подвижностью и непроницаемостью для воды.
- 3 фаза длится от 12 до 36 часов, после образования цементного теста. В этот период происходит цементация камня, благодаря чему из «чешуек» цемента формируется так называемая пространственная решетка.
Если демонтировать опалубку до завершения 3 фазы, то физико-химические свойства бетона могут измениться, поэтому снимать каркас не рекомендуется раннее, чем через 2 дня.
Еще один нюанс – это соотношение воды и цемента в смеси, так как от этого тоже зависит скорость набора прочности фундамента.
Объем воды по отношению к цементу | Прочность | ||
---|---|---|---|
Через 1 день | Через 3 дня | Через неделю | |
0,4 | 24% | 48% | 70% |
0,5 | 17% | 43% | 66% |
0,6 | 11% | 37% | 64% |
0,7 | 8% | 33% | 63% |
Также следует учитывать последовательность и технологию снятия опалубки.
Как производится демонтаж опалубки
Начинать разбирать деревянный каркас необходимо с углов, а также выступающих частей фундаментального основания. Именно в этих областях бетон твердеет интенсивнее всего. Кроме этого, пока вы снимаете части опалубки с углов, средняя часть фундамента будет продолжать набор прочности.
Щиты нужно демонтировать предельно аккуратно, чтобы не нарушить целостность всей конструкции. Поэтому резко срывать или выламывать доски с помощью инструментов не стоит.
Снимать опалубку необходимо сверху вниз, соблюдая следующую последовательность действий:
- Раскрутите болты и снимите верхние металлические стяжки.
- Снимите болты нижних стяжек (стяжки при этом нужно оставить в бетонной массе).
- Аккуратно отодвиньте щиты от стоек.
- Уберите подпорки.
- Снимите деревянный каркас.
Опалубка обязательно снимается, даже в том случае, если вы временно «заморозили» стройку до следующего лета. На это есть несколько причин:
- Если оставить конструкцию из дерева под дождем и снегом, то древесина быстро впитает влагу.
- Лучше демонтировать опалубку и произвести гидроизоляцию фундамента до того, как деревянный каркас лопнет, когда осенью вся впитавшаяся в него влага растает.
Оставлять сам фундамент на зиму также не стоит, несмотря на утверждения «горе-советчиков», которые уверены в том, что перезимовавший фундамент станет от этого только прочнее. Если вы оставите на зиму ненагруженное бетонное основание, то конструкцию может просто-напросто вытолкнуть из земли (особенно если грунт пучинистый). Кроме этого, фундамент перенесший зимовку без гидроизоляции будет очень сложно оценить – определить нанесен ли ему ущерб от расширения воды внутри массы.
В свою очередь нагружать фундамент раньше срока тоже не стоит. Оптимальный вариант – это рассчитать работы таким образом, чтобы бетонное основание успело набрать необходимую прочность (через 4 недели) и у вас осталось время на то, чтобы нагрузить основу.
В заключении
Если у вас есть возможность выждать требуемые 28 дней, то рекомендуем дождаться, пока фундамент наберет не менее 70% прочности. Фундаментальное основание – это не стандартная несущая конструкция, а монолит, на котором ваш дом будет держаться долгие годы, поэтому не стоит пренебрегать нормативами и стандартными требованиями.
Когда снимать опалубку после заливки бетона: нормативы и советы
После заливки бетонного монолита, нужно знать, как и когда снимается опалубка. Демонтаж регулируется нормативами СП 70.13330.2012, где указывается, что эта работа проводится после набора раствором 80% от расчетной прочности. Измерить данный параметр без лабораторных исследований невозможно. Поэтому принимать решение, когда можно снимать опалубку после заливки и отвердевания бетона принимается исходя из времени, необходимого для этого схватывания, температуры воздуха и марки прочности бетонного раствора.
Как происходит созревание бетона
Под созреванием бетона понимается химический процесс, в результате чего изменяются физические свойства раствора, который приобретает нужную твердость. При этом вода участвует в реакции гидратации цемента, которая имеет необратимый характер.
В цемент входит четыре основных компонента, отвечающих за его свойства:
- Трехкальциевый силикат – основной компонент, берущий участие в гидратации, в результате которой повышается температура состава, и он набирает прочность.
- Двухкальциевый силикат продолжает затвердевать в течение нескольких лет, в результате чего монолит становится прочнее.
- Трехкальциевый алюминат отвечает за скорость застывания в первые сутки после укладки строительного раствора.
- Четырехкальциевый алюмоферрит – необходим для затвердевания на завершающей стадии схватывания.
Созревание бетона происходит в течение 28 дней при температуре около 20⁰С. Но это идеальные условия, редко встречающиеся. В реальности они зависят от температуры и показателя влажности окружающей среды. Процесс созревания происходит в два этапа. Сначала идет схватывание, которое происходит от нескольких часов до суток. Схватившийся бетон теряет подвижность и сохраняет форму. Чтобы замедлить этот процесс используют свойство тиксотропии – замедление схватывания при шевелении раствора. Его применяют при транспортировке в автомиксерах. До схватывания бетон можно утрамбовывать, изменять геометрическую конфигурацию без ухудшения его характеристик.
Набор прочности бетона происходит длительное время, считается, что он не прекращается несколько лет. В течение 28 суток даже при идеальных условиях раствор набирает до 98% расчетного показателя. В этот период протекают химические реакции, превращающие мягкий раствор в прочный монолит.
Нормативы на снятие опалубки
Согласно СНиП, снятие опалубки можно производить при достижении бетоном соответствующей прочности. Она зависит от вида монолитной конструкции, которая заливалась:
- Вертикальные конструкции – снятие производится при наборе показателе 0,2 МПа.
- Ленточные фундаменты, армированные монолиты с пористыми наполнителями – при наборе 50% от марочной прочности или показателе 3,5 МПа.
- Наклонные элементы (лестницы), бетонные перекрытия длиной до 6 м – снимается при наборе 70% прочности от применяемой марки.
- Наклонные элементы и бетонные перекрытия длиной более 6 м – снятие при наборе 80% расчетных прочностных показателей.
Выдержка требований СНиП гарантирует, что после снятия опалубки монолит не разрушится под собственным весом или случайного механического воздействия. Набор прочности может происходить и в последующем, а снятые щиты могут использоваться для выполнения других работ.
Важной характеристикой является влажность окружающего воздуха. При слишком быстром высыхании, схватывание раствора происходит неравномерно, что приводит к появлению трещин и снижению жесткости. Чтобы избежать этого, при высоких температурах, раствор регулярно поливают. На срок схватывания состава и снятия опалубки не влияет размер бетонной конструкции или монолита. Он зависит только от состава, среднесуточных температурных показателей и других внешних факторов, влияющих на скорость химической реакции.Через сколько времени снимают опалубку.
Через сколько времени снимают опалубку
Чтобы точно определить, через сколько дней нужно снимать опалубку с монолита, требуется специальное исследование. Но в обычных условиях провести его не представляется возможным, поэтому для определения срока используют основной параметр, влияющий на схватывание состава – температуру воздуха. Данные вносятся в специальные таблицы и относятся к самым популярным типам бетона марок М200-М300:
Температура, ºС | Время набора 50% прочности от расчетной, суток (вертикальные поверхности) | Время набора 80% прочности от расчетной, суток (горизонтальные перекрытия) |
1 | 15 | 28 |
5 | 10 | 21 |
10 | 7 | 15 |
15 | 5 | 9 |
20 | 4 | 7 |
25 | 3 | 6 |
30 | 2,5 | 5 |
35 | 2 | 4 |
При заливке фундамента ленточного типа щиты устанавливаются на вертикальные поверхности. В них заливается бетон, после чего требуется определенное время, чтобы он схватился. Чтобы понять, когда можно будет снимать опалубку с ленточного фундамента, достаточно свериться с таблицей. При среднесуточном показателе температуры окружающей среды 10ºС, демонтаж производится через 7 суток.
При заливке горизонтальных конструкций – перекрытий и лестниц, необходимо обращать внимание на показатели, соответствующие схватыванию раствора и набору 80% прочности. При той же температуре 10ºС снимать опалубку нужно минимум через 15 суток.
Под суточным показателем температуры понимают среднее значение между минимальной и максимальной температурой за сутки.
Советы по демонтажу
При установке опалубки требуется обеспечить целостность конструкции, чтобы раствор не выливался за ее пределы. Снимать ее можно после достижения 50-80% от марочной прочности бетона, в зависимости от типа конструкции. На крупных объектах ее делают поэтапно, в обратном порядке относительно установки. При частном строительстве она снимается одновременно со всего монолита.
Демонтаж опалубки делается аккуратно, чтобы не подвергать залитую конструкцию лишней нагрузке. Запрещается применять тяжелую технику, поскольку она может сильно повредить поверхность. При снятии необходимо соблюдать несложные правила, которые помогут сохранить поверхность залитого раствора, получив прочную долговечную конструкцию:
- Все элементы, контактирующие с монолитом, смазать материалами, уменьшающими адгезию или проложить полиэтиленовую пленку.
- Снимать опалубку следует вручную, чтобы не повредить заливку и получить возможность ее повторного использования. При возникновении трудностей, между монолитом и щитом аккуратно вбивается деревянный клин.
- Раствор лучше схватывается по углам, поэтому работу лучше начинать с них, снимать сверху вниз.
- Опорные элементы, колонны, вышки освобождаются от опалубки в последнюю очередь.
Совет! Если есть сомнения, в том, когда можно будет снимать опалубку с фундамента или другого элемента, лучше сделать это через 28 дней. Тогда раствор гарантированно получит нужные характеристики.
Опалубку из пиломатериалов не нужно оставлять надолго в осенне-зимний период, поскольку они начинают разбухать, их коробит, что приводит к деформации поверхности.
Наиболее подходящее для выполнения работ время – конец осени. Воздух в это время становится влажным, а разница между дневной и ночной температурой уменьшается. Если отливается фундамент, после снятия он должен простоять всю зиму, чтобы уплотниться и набрать нужную прочность.
Снимать опалубку можно только после того, как раствор схватится и затвердеет, чтобы конструкция не потеряла форму и на ней не появились трещины. Соблюдение правил демонтажа позволит получить идеальный монолит, практически с неограниченным сроком эксплуатации.
Когда снимать опалубку перекрытия после заливки бетона?
Монолитное строительство предполагает работу с большим количеством бетонного раствора. При этом на качество, прочность и долговечность готовой конструкции влияет много факторов – состав смеси, соблюдении технологии заливки, правильность устройства опалубки, а также срок ее демонтажа после заливки. Выясним, когда снимать опалубку перекрытия, чтобы бетон полностью застыл, набрал прочности и не утратил своей формы.
Но перед этим рассмотрим, как происходит созревание бетона и сколько дней для этого необходимо.
Итак, процесс застывания – сложный и необратимый, который можно условно разделить на два основных этапа:
- Схватывание. При благоприятном температурном режиме он может длиться от нескольких часов до суток. В этом время раствор становится неподвижным и приобретает конфигурацию, которую ему придали. Свежий раствор даже после заливки поддается корректировке, в этом время еще можно исправить недостатки. Когда схватывание завершилось, последующие манипуляции уже не будут иметь эффекта.
- Набор прочности. Этот этап длится дольше, чем схватывание. Верхнюю границу определить в таком случае практически невозможно. Например, в течение месяца раствор приобретает марку прочности в пределах до 98,0%. В это время бетон приобретает необходимую форму и далее происходят химические реакции, в которых вода играет важную роль. Ее недостаток может привести к тому, что бетон получится рыхлым, с крупными порами и трещинами.
Также важным фактором для кристаллизации является температура. При создании оптимальных условий можно значительно сократить ее срок, что часто практикуется на заводах по производству ЖБИ. В результате этого изделия становятся прочными уже через 6 – 10 часов, после чего их можно извлекать из формы.
Через какое время можно снимать опалубку с перекрытия?
Рассмотрим, когда можно снимать опалубку с монолитной плиты в условиях обычной стройплощадки.
Конкретные сроки зависят от нескольких факторов:
- марки бетона;
- погодных условий и времени года;
- размера плиты перекрытия.
Если совершить заливку летом, то демонтировать опалубку можно через 72 часа, но выполнять последующие работы можно только через три недели. В зимнее время эти сроки увеличиваются в связи с низкой температурой и влажным воздухом. Для ускорения процесса применяют различные способы прогрева смеси.
На практике строители пользуются специальным справочным материалом, в котором приведены сроки кристаллизации в зависимости от температуры окружающей среды.
Например, при использовании самой востребованной марки М 200 – 300, горизонтальное перекрытие набирает прочности в пределах 80% в течение такого времени:
- при температуре +1,0 С – в течение 28 суток;
- при + 10,0 С – в течение 15 сут.;
- при + 25,0 С – в течение 6 сут.
Демонтировать опалубку следует вручную, начиная с углов, где смесь застывает быстрее. Опоры и стойки извлекают в последнюю очередь. Работы следует проводить, когда бетон набрал не менее 50,0% прочности.
Когда можно снимать опалубку перекрытий после бетонирования
В идеале снимать опалубку перекрытий нужно через 28 дней, после того, как бетон наберет 95 – 98 % марочной прочности. Но это далеко не всегда целесообразно и выгодно. Например, в случае аренды опалубки перекрытий ее фиксирующие элементы могут в дальнейшем использоваться для заливки следующего участка.
К распалубке можно приступать, когда бетон наберет такой уровень прочности, который обеспечит противостояние различным погодным условиям, сохранение целостности конструкций и их форму под нагрузкой от проведения дальнейших строительных манипуляций и передвижения людей. Существуют строительные нормы, которые определяют, какой процент должен набрать бетон от марочной прочности для того, чтобы опалубка перекрытий, опалубка стен, фундаментов и опалубка колонн могла быть демонтирована без риска деформаций конструкций. И в большинстве случаев для этого нужно не 98 %, а всего 50 – 70 %.
Какие факторы определяют сроки демонтажа опалубкиРаспалубка может начинаться практически сразу после завершения работ по уходу за бетоном, что особенно выгодно, если Вы арендовали опалубку перекрытий или другого типа. Но это возможно при соблюдении важного условия: до начала демонтажа он должен набрать определенный процент прочности, величина которого зависит от типа конструкций и назначения построек:
- для вертикальных стен с нагрузкой – 50 % от марочной прочности;
- для ленточных фундаментов и армированных ж/б конструкций с наполнителем – не менее 50 %;
- для перекрытий и лестничных пролетов длиной до 6 м – более 70 %;
- для лестничных пролетов и перекрытий с размерами более 6 м – свыше 80 %.
Темпы созревания и сроки твердения раствора зависят от нескольких факторов: способа бетонирования, температуры и влажности воздуха, ожидаемой нагрузки не монолитные конструкции и ряда других характеристик.
В любом случае, опалубка стен и фундамента снимается не ранее, чем через 7 дней при правильном уходе и оптимальных температурных условиях (+15 °C). А вот при благоприятных условиях для созревания бетонаможет демонтироваться лишь после истечения 14 дней с момента его заливки (при пролетах до 6 м) или 28 дней (при размерах монолитных конструкций более 6 м). Это связано с тем, что горизонтальные перекрытия и лестничные пролеты нуждаются в более длительной фиксации, чем вертикальные стены и колонны.
Как раньше можно снять опалубку? Журнал Concrete Construction
Один из способов сэкономить на повторяющейся работе по формованию – это более быстро циклически циклически повторять формы. Но любой в бизнесе знает о риске получения плохих поверхностей из-за слишком раннего удаления форм. Уравновешивание таких рисков и экономии средств является предметом недавнего технического отчета Ассоциации цемента и бетона «Механическое повреждение бетона при раннем снятии опалубки». Были проведены исследования факторов, влияющих на самое раннее время, когда формы могут быть удалены без повреждения бетона.Были изучены формовочные материалы, разделительные материалы, повторное использование форм, прочность и пропорции бетона, а также тип вибрации бетона. Кратко можно резюмировать основные выводы. (1) Как и следовало ожидать, особенно высокие уровни повреждений возникали, когда бетон был очень зеленым. Но в то время как стресс от снятия изоляции вызвал повреждение в раннем возрасте, после приблизительно 8 часов отверждения при температуре 68 ° F или эквивалентной степени повреждения во время снятия изоляции возникали только при относительно высоких напряжениях.(2) Вероятность повреждения бетона при удалении форм в любом возрасте была одинаковой для фанеры с пластиковым покрытием. (3) Был сделан вывод, что для проведения высококачественных работ незапечатанная фанерная опалубка может быть удалена без чрезмерного риска механического повреждения, если бетон достиг прочности на месте 290 фунтов на квадратный дюйм, измеренной кубиками, после периода отверждения, эквивалентного 12 часам. при 68 градусах по Фаренгейту (4). В случае использованной фанеры, обработанной разделительным агентом, текстура и количество использований влияют на напряжения, возникающие при зачистке.Они достигают максимума примерно при втором использовании, а затем постепенно исчезают. Испытания фанеры без разделительного агента показали, что изначально пропитанная и высушенная на воздухе фанера не требует разницы в напряжениях снятия изоляции. (5) При использовании разделительного средства любого типа с фанерной опалубкой при зачистке был нанесен меньший ущерб, чем при его отсутствии. Но для незапечатанной фанеры масло, содержащее присадки, было наиболее эффективным из испытанных разделительных агентов.
Время снятия бетонной опалубки, технические характеристики и расчеты – Руководство по строительной технологии
🕑 Время считывания: 1 минута
Удаление опалубки , также называемое заделкой или снятием опалубки, должно выполняться только по истечении времени, когда бетон наберет достаточную прочность, по крайней мере, вдвое превышающую нагрузку на бетон. могут подвергаться воздействию при снятии опалубки.Также необходимо обеспечить устойчивость оставшейся опалубки при снятии опалубки.
Время снятия бетонной опалубкиСкорость затвердевания бетона или его прочность зависит от температуры и влияет на время снятия опалубки. Например, время, необходимое для снятия бетона зимой, будет больше, чем время, необходимое летом.
Особое внимание требуется при снятии опалубки изгибающихся элементов, таких как балки и плиты.Поскольку эти элементы подвергаются самонагрузке, а также динамической нагрузке даже во время строительства, они могут прогибаться, если полученная прочность недостаточна для выдерживания нагрузок.
Для оценки прочности бетона перед снятием опалубки следует провести испытания бетонных кубов или цилиндров. Бетонные кубики или цилиндры должны быть приготовлены из той же смеси, что и конструкционные элементы, и отверждены при тех же условиях температуры и влажности, что и конструкционный элемент.
Только после того, как будет подтверждено, что бетон в элементах конструкции приобрел достаточную прочность, чтобы выдерживать расчетную нагрузку, следует снимать опалубку. По возможности, опалубку следует оставить на более длительное время, так как это помогает в затвердевании.
Снятие опалубки с бетонного участка не должно приводить к превращению элемента конструкции в:
- Обрушение под действием собственной или расчетной нагрузки
- чрезмерно прогибает элемент конструкции в краткосрочной или долгосрочной перспективе
- физически повредить элемент конструкции при снятии опалубки.
При снятии опалубки необходимо учитывать следующие моменты, независимо от того, подвержена ли конструкция:
- повреждение от замораживания
- Образование трещин из-за термического сжатия бетона после нанесения опалубки.
Если существует значительный риск любого из вышеперечисленных повреждений, лучше отложить время снятия опалубки. Если опалубку необходимо снять для оптимизации бетонных строительных работ, эти конструкции необходимо хорошо изолировать, чтобы предотвратить такие повреждения.
Расчет безопасного времени работ по опалубке:
Элементы конструкции рассчитаны на расчетную нагрузку. Но до того, как конструкция будет завершена и подвергнется всем нагрузкам, принятым во время проектирования конструкции, элементы конструкции подвергаются собственному весу и нагрузкам конструкции в процессе строительства.
Итак, чтобы продолжить строительные работы более быстрыми темпами, необходимо рассчитать поведение конструкции при собственной и строительной нагрузке.Если это можно сделать и элемент конструкции окажется безопасным, опалубку можно будет снять.
Если эти расчеты невозможны, то для расчета безопасного времени забивания опалубки можно использовать следующую формулу:
Характеристическая прочность куба, равная зрелости конструкции, требуемой на момент снятия опалубки
Эта формула была дана Харрисоном (1995), в которой подробно описаны предпосылки для определения времени снятия опалубки.
Другой метод определения прочности бетонной конструкции – это проведение неразрушающих испытаний элемента конструкции.
Факторы, влияющие на сроки изготовления бетонной опалубки
Время схватывания бетонной опалубки зависит от прочности элемента конструкции. Развитие прочности бетонного элемента зависит от:
- Марка бетона – чем выше марка бетона, тем выше скорость набора прочности и, таким образом, бетон набирает прочность за более короткое время.
- Марка цемента – Более высокая марка цемента позволяет бетону достичь большей прочности за более короткое время.
- Тип цемента – Тип цемента влияет на рост прочности бетона. Например, быстротвердеющий цемент дает больший прирост прочности за более короткий период времени, чем обычный портландцемент. Низкотемпературному цементу требуется больше времени для достижения достаточной прочности, чем OPC.
- Температура – Более высокая температура бетона во время укладки позволяет достичь большей прочности в более короткие сроки.Зимой время набора прочности бетона увеличивается.
- Более высокая температура окружающей среды заставляет бетон быстрее набирать прочность.
- Опалубка помогает бетону изолировать его от окружающей среды, поэтому чем дольше опалубка остается в бетоне, тем меньше потери тепла при гидратации и тем выше скорость увеличения прочности.
- Размер бетонного элемента также влияет на прирост прочности бетона. Элементы бетонных секций большего размера набирают прочность за меньшее время, чем секции меньшего размера.
- Ускоренное отверждение также является методом увеличения скорости набора прочности за счет нагрева.
Обычно следующие значения прочности бетона принимаются во внимание при снятии опалубки для различных типов бетонных конструктивных элементов.
Таблица – 1: Прочность бетона в зависимости от типа и размера элемента конструкции при снятии опалубки
Прочность бетона | Тип и пролет конструктивного элемента |
2.5 Н / мм 2 | Боковые части опалубки для всех элементов конструкции снимаются |
70% расчетной прочности | Внутренние части опалубки перекрытий и балок пролетом до 6 м могут сниматься |
85% расчетной прочности | Внутренние части опалубки перекрытий и балок пролетом более 6 м могут сниматься |
Таблица – 2: Время снятия опалубки (при использовании обычного портландцемента):
Тип опалубки | Время снятия опалубки |
Стороны стен, колонны и вертикальные грани балки | от 24 часов до 48 часов (по решению инженера) |
Перекрытия (стойки слева внизу) | 3 дня |
Балка перекрытия (стойки слева внизу) | 7 дней |
Удаление стоек перекрытий: | |
i) перекрытия перекрытия до 4.5 мес. | 14 дней |
ii) Плиты перекрытия более 4,5 м | 14 дней |
Снятие стоек для балок и арок | |
i) Пролет до 6 м | 14 дней |
ii) Пролет более 6 м | 21 день |
Важное примечание:
Важно отметить, что время снятия опалубки, указанное выше в Таблице 2, наступает только при использовании обычного портландцемента.В обычном процессе строительства используется цемент Portland Pozzolana. Итак, время, указанное в Таблице 2, должно быть изменено.
Для цементов, отличных от обычного портландцемента, время, необходимое для снятия опалубки, должно быть следующим:
- Portland Pozzolana Cement – время снятия изоляции будет 10/7 от времени, указанного выше (Таблица 2)
- Низкотемпературный цемент – время зачистки будет 10/7 от времени, указанного выше (Таблица-2)
- Быстротвердеющий цемент – время снятия 3/7 времени, указанного выше (Таблица 2), будет достаточным во всех случаях, за исключением вертикальных сторон плит, балок и колонн, которые следует выдерживать не менее 24 часов.
Технические условия на снятие бетонной опалубки
При снятии опалубки необходимо учитывать следующие моменты:
- Опалубку нельзя снимать до тех пор, пока бетон не наберет достаточной прочности, чтобы выдержать все возложенные на него нагрузки. Время, необходимое для снятия опалубки, зависит от конструктивной функции элемента и скорости набора прочности бетона. Марка бетона, тип цемента, водоцементное соотношение, температура во время выдержки и т. Д.влияют на скорость набора прочности бетона.
- Детали опалубки и соединения должны быть расположены таким образом, чтобы облегчить и упростить снятие опалубки, предотвратить повреждение бетона и панелей опалубки, чтобы их можно было повторно использовать без значительного ремонта.
- Инженер должен контролировать процедуру снятия опалубки, чтобы обеспечить качество затвердевшего бетона в элементе конструкции, то есть он не должен иметь или иметь минимальные дефекты отливки, такие как сотовые конструкции, дефекты размера и формы и т. Д.Эти дефекты в бетоне влияют на прочность и устойчивость конструкции. Таким образом, могут быть выполнены немедленные ремонтные работы или члены могут быть отклонены.
- Разделение опалубки не должно производиться прижиманием лома к бетону. Это может повредить затвердевший бетон. Добиться этого следует с помощью деревянных клиньев.
- Нижние части балок и балок должны оставаться на месте до окончательного снятия всех опор под ними.
- Балочные формы должны быть спроектированы и удалены так, чтобы берега можно было временно удалить, чтобы можно было удалить балочные формы, но их нужно было сразу заменить.Демонтаж берегов и балок начинается с середины пролета стержня, продолжая симметрично вверх по опорам.
- Необходимо получить разрешение инженера на последовательность и схему снятия опалубки.
Артикул:
- ACI (1995) Методы оценки прочности бетона на месте. ACI 228.1R-95.
- ASTM (1987) Стандартная практика оценки прочности бетона по методу зрелости. ASTM C1074–87
- BS 8110 – Свод правил для конструкционного использования бетона
- IS-456 – Обычный и железобетон – Свод практических правил
Часто задаваемые вопросы
Когда снимать опалубку?Удаление бетонной опалубки , также называемое заделкой или снятием опалубки, должно выполняться только после того, как бетон наберет достаточную прочность, по крайней мере, вдвое превышающую напряжение, которому бетон может подвергаться при опалубке. удалены.Также необходимо обеспечить устойчивость оставшейся опалубки при снятии опалубки.
Какие факторы влияют на время схватывания бетона? Срок изготовления бетонной опалубки зависит от прочности элементов конструкции. Развитие прочности бетонного элемента зависит от:
1. Марка бетона
2. Марка цемента
3. Тип цемента
3. Температура
4. Размер бетонного элемента
5. Ускоренное отверждение
Подробнее:
Виды опалубки (опалубки) для бетонных конструкций
Пластиковая опалубка для бетона – применение и преимущества в строительстве
Соображения при проектировании бетонной опалубки – основа для проектирования бетонной опалубки
Критерии проектирования деревянной бетонной опалубки с расчетными формулами
Расчет нагрузки и давления на бетонную опалубку
Срок снятия бетонной опалубки, характеристики и расчеты
Измерение опалубки
Опалубка (опалубка) для различных элементов конструкции – балок, перекрытий и т. Д.
Контрольный список безопасных методов опалубки
КОГДА СНЯТЬ БЕТОННАЯ ОПАЛУБКА?
Удаление бланковОпалубки не следует снимать до тех пор, пока бетон не затвердеет в достаточной степени, чтобы он мог безопасно выдерживать собственный вес и любые другие временные нагрузки, которым он подвергается.
Период поддержки (период между укладкой бетона в формы и снятием форм) различается в зависимости от типа используемого цемента и конструкции опалубки. В обычных конструкциях, несущих строительные нагрузки, боковые балки нельзя снимать в течение 7 дней, а опорные балки – в течение 28 дней после укладки бетона.
Ни при каких обстоятельствах формы не должны застревать до тех пор, пока бетон не достигнет прочности, по крайней мере, вдвое превышающей напряжение, которому бетон может подвергаться во время удара.
Упомянутая прочность должна соответствовать прочности бетона, использующего тот же цемент и заполнители, с такими же пропорциями и затвердевшего в условиях температуры и влажности, аналогичных тем, которые существуют при работе. По возможности, опалубку следует оставить на более длительный срок, так как это будет способствовать затвердеванию.
Снятие опалубкиВ нормальных условиях (как правило, при температурах выше 20 0 ° C) и при использовании обычного цемента по истечении следующих периодов времени возможно поражение форм.
Тип формы | Срок удаления |
Стены, колонны и вертикальные стороны балок | От 24 до 48 часов по усмотрению ответственного инженера. |
Перекрытия (стойки слева внизу) | 3 дня |
Балка перекрытия (стойки слева внизу) | 7 дней |
Снятие стоек на плиты (пролет до 4,5 м) | 7 дней |
Снятие стоек с перекрытиями (протяженность более 4.5 м) | 14 дней |
Снятие стоек к балкам и аркам (протяженностью до 6 м) | 14 дней |
Снятие стоек к балкам и аркам (протяженностью более 6 м) | 21 день |
Для быстротвердеющего цемента 3/7 вышеуказанного периода будет достаточно во всех случаях, за исключением вертикальных сторон плит, балок и колонн, которые следует оставить в течение 24 часов.
Все опалубки следует снимать без ударов или вибрации, так как это может повредить железобетон.Перед снятием потолка и подкосов следует обнажить бетонную поверхность, если это необходимо, чтобы убедиться, что бетон достаточно затвердел. Следует принять соответствующие меры предосторожности, чтобы снизить скорость затвердевания всех элементов в холодную погоду.
АртикулIS-456 – Обычный и железобетонный – Свод практических правил
Когда снимать бетонные формы | Как долго бетон должен застыть перед снятием опалубки
Когда снимать бетонные опалубкиБетон – один из важных строительных материалов, используемых в строительстве.Чтобы сделать хороший бетон, который прослужит долгое десятилетие, его необходимо правильно изготовить, уложить и, что самое главное, затвердеть после заливки. Итак, в этой статье мы рассмотрим Когда следует снимать бетонные формы или Как долго бетон должен застывать, прежде чем снимать с него формы .
Что такое опалубка?
Опалубка – это форма или коробка, похожая на контейнер, в который заливается и уплотняется свежий бетон. Когда бетон затвердевает, опалубку снимают и получают твердую массу в форме внутренней поверхности опалубки.
Как долго бетон должен застыть перед снятием опалубки
Что такое снятие опалубки
Снятие опалубки также называется снятием опалубки, в которую заливается бетон. Опалубку следует снимать только после того, как бетонная деталь наберет достаточную прочность. При снятии опалубки следует соблюдать осторожность, чтобы обеспечить устойчивость оставшейся опалубки.
Подробнее: B Строительство здания Пошаговый процесс
Факторы, влияющие на время работ по бетонной опалубке
Время снятия опалубки зависит от того, насколько быстро бетон Члены набирают достаточную силу, и это зависит от следующих факторов.
Марка бетона – Поскольку бетон более богатый, скорость набора прочности выше, и, таким образом, бетон набирает прочность за более короткое время.
Марка цемента – Более высокая марка цемента обеспечивает быстрое схватывание и набирает прочность за более короткое время.
Тип цемента – Тип цемента, используемый в бетоне, также влияет на рост прочности бетона. Например, быстротвердеющий цемент по сравнению с обычным портландцементом имеет более высокий прирост прочности и более короткий.Низкотемпературный цемент требует больше времени для схватывания по сравнению с OPC.
Температура – Высокая температура бетона и окружающей среды во время укладки бетона позволяет достичь более высокой прочности за более короткое время. Зимой процесс набора силы замедляется.
Размер бетонного элемента: Размер бетонного элемента также имеет значение в процессе набора прочности. Элементы бетонных секций больших размеров набирают прочность быстрее, чем секции меньшего размера.
Подробнее: Способы гидроизоляции дома
Когда снимать бетонные опалубки
Время снятия опалубки согласно ASTM Старший № | Тип цемента | Время снятия опалубки |
1 | Цемент I типа | 7 дней |
2 | Цемент II типа | 10 дней |
3 | Цемент III типа | 3 дня |
4 | Цемент IV или V типа | 14 дней |
5 | ASTM C 1157 C 595, C 845 цементов | Варьируется |
Как правило, Американский институт бетона рекомендует следующие
ст. № | Тип опалубки | Минимальный период перед установкой опалубки |
1 | Стены и колонны вертикальные Опоры | 24–48 часы |
2 | Плиты с оставленными под ними подпорками | 3-4 дней |
3 | Софиты с оставленными под ними подпорками | 7 дн. |
4 | Опоры, поддерживающие плиты ниже 15 футов | 7 дней |
5 | Опоры, поддерживающие плиты ниже 15 футов | 14 дней |
6 | Опоры, поддерживающие арки и балки более 20 футов | 21 год дней |
Время снятия опалубки по IS 456: 2000
ст. № | Тип опалубки | Минимальный период перед установкой опалубки |
1 | Вертикальная опалубка колонн, стен, балок | 16-24 ч |
2 | Опалубка перекрытия перекрытий (стойки необходимо повторно закрепить сразу после снятия опалубки) | 3 дня |
3 | Опалубка перекрытия к балкам (стойки необходимо повторно закрепить сразу после снятия опалубки) | 7 дней |
4 | Стойки к перекрытиям: 1) Пролетом до 4.5 м 2) Ширина более 4,5 м | 7 дней и 4 дня |
5 | Стойки к балкам и аркам: 1) Пролетом до 6 м 2) Пролетом более 6 м | 14 дней и 21 день |
Подробнее: Блок ACC – Производство и сравнение с кирпичом из красной глины
Как долго бетон должен застыть перед снятием опалубки
Как правильно снять опалубку
- Снятие опалубки – одно из самых опасных работ на объекте.Если не сделать это должным образом, это не только повлияет на структуру, но и может привести к высокому риску для рабочих, работающих на объекте. Поэтому при снятии опалубки следует учитывать следующие важные моменты.
- Проведите надлежащие испытания (в основном неразрушающего контроля) бетона, чтобы убедиться в его прочности.
- Демонтаж опалубки следует начинать с сначала снимаемых вертикальных элементов.
- Опоры плиты или перекрытий нельзя снимать до тех пор, пока они не будут эффективно выдерживать собственный вес и внешние нагрузки.
- Ломы не должны крепиться сбоку для снятия опалубки, так как это может повредить края бетона.
- Сыпучий бетон или любой другой материал, обнаруженный по краям и углам, необходимо удалить.
- Инженеры по технике безопасности должны осмотреть участок перед снятием опалубки, чтобы убедиться в подходящих условиях.
- В целях безопасности рабочего проверьте положение опалубки, наличие достаточных связей и рабочих платформ для снятия опалубки на больших высотах.
- Бригада демонтажа опалубки должна знать о рисках и правилах безопасности на строительной площадке.
Часто задаваемые вопросы
Q.1 Что такое отверждение бетона?
Метод защиты бетона от постоянной потери влаги с целью удержания ее для проведения гидратации, поддерживаемой в требуемом диапазоне температур, этот процесс называется отверждением бетона. На практике бетон должен оставаться влажным до конца гидратации.
Q.2
Что такое опалубка?Опалубка – это форма или коробка, похожая на контейнер, в который заливается и уплотняется свежий бетон. Его выдерживают несколько дней, пока бетон не приобретет прочность и устойчивость.
Q.3 Сколько дней выдерживается бетон?
Мин. 7 дней требуется для отверждения бетона при температуре выше 5 o C. Однако для некоторых концертов с более высокой прочностью для отверждения может потребоваться большее время.70% прочности на сжатие или изгиб бетон должен приобретать в период его отверждения.
Когда снимать опалубку с бетонной плиты
Обычно опалубка колонн Стены и другие вертикальные элементы можно снять через 24-48 часов. Для бетонных плит опалубку можно безопасно снять через 3 дня выдержки, а подпорки – через 2 недели.
Когда удалять формы из Quikrete
Быстроразъемная опалубка может быть снята после того, как будет достигнута достаточная сила восприятия нагрузки, или ее можно безопасно удалить через 24 часа отверждения.
Вам также может понравиться:
СвязанныеВремя демонтажа бетонной опалубки и технические характеристики
На время снятия опалубки влияют различные факторы, такие как
- Тип используемого бетона : Доступно много типов бетона, и в зависимости от используемых материалов (например, цемент, минеральные добавки) время их затвердевания может варьироваться, например опалубка может быть удалена в ближайшее время, если в бетон используется быстротвердеющий цемент.
- Качество используемых материалов : Если используются высококачественные материалы, особенно если цемент и минеральные добавки, такие как микрокремнезем, хорошего качества, тогда бетон быстро набирает прочность, поэтому опалубку можно быстро снять.
- Температура на объекте : Она играет важную роль, влияя на время схватывания бетона, а также на рост прочности. Время снятия опалубки больше в холодную погоду и меньше при бетонировании в жаркую погоду.
- Отверждение : Тип отверждения и скорость, с которой оно происходит, влияют на развитие прочности бетона, например, если используется отверждение паром, скорость набора прочности в бетоне будет быстрой, поэтому время, необходимое для снятия опалубки, будет меньше.
- Условия воздействия : тяжелые условия воздействия могут привести к медленному развитию прочности в бетоне, что приведет к увеличению времени снятия опалубки.
В дополнение к вышеупомянутым факторам существует еще один важный критерий, который основан на напряжениях и нагрузке, приложенных к бетону при снятии, таким образом, снятие опалубки может быть выполнено только после того, как бетон достигнет значительной прочности, примерно удвоенной нагрузки, предполагаемой Удаление .
Тип конструктивных элементов также учитывается при снятии опалубки. Для плит и балок, которые несут на себе собственный вес, а также динамическую нагрузку в здании, требуется больше времени для снятия опалубки, а также следует осторожно снимать опалубку, чтобы не повредить элемент.
Как и когда снимать опалубку
Когда следует снимать опалубку?
Опалубку следует снимать только после того, как бетон затвердел до такой степени, что он сможет выдержать собственную нагрузку и возложенные на нее нагрузки, в противном случае он может сместиться или разрушиться без опоры.
На время снятия бетонной опалубки могут повлиять многие факторы, в том числе:
• Марка бетона / цемента
• Тип цемента
• Температура
• Размер формы
Если вы заливаете бетон для проезжей части, стены или другого проекта по благоустройству дома, обычно требуется опалубка, чтобы удерживать бетон на месте до его схватывания. Некоторая опалубка остается на месте постоянно, но большая часть опалубки носит временный характер и должна быть удалена, когда она больше не нужна.
Когда следует снимать опалубку – распространенный вопрос, на который нет однозначного ответа. Прочтите это руководство, чтобы узнать, как долго следует использовать опалубку и как снять опалубку (также называемую ударом опалубки), не повредив бетон.
Узнать больше: Что такое опалубка?
Когда следует снимать опалубку?
Опалубку следует снимать только после того, как бетон затвердел до такой степени, что он сможет выдержать собственную нагрузку и возложенные на нее нагрузки, в противном случае он может сместиться или разрушиться без опоры.
На время снятия бетонной опалубки могут повлиять многие факторы, в том числе:
Марка бетона / цемента – более высокие марки затвердевают быстрее
Тип цемента – быстротвердеющий цемент быстрее набирает прочность
Температура – бетон схватывается быстрее в более теплых условиях
Размер формы – более крупные бетонные формы быстрее набирают прочность
Бетонная опалубка: время удачных работ
В качестве ориентировочного ориентира при использовании стандартного цемента в нормальных условиях:
· Стены, колонны и другую вертикальную опалубку обычно можно снять через 24–48 часов.Если вы используете быстросохнущий цемент, это может занять около 12 часов.
· Для бетонных плит опалубку обычно можно снять через 3 дня, а подпорки – через 2 недели.
· Для перекрытий балок опалубка должна оставаться на месте в течение 7 дней, а подпорки – в течение 2–3 недель.
Узнайте больше о том, как рассчитать опалубку, и о факторах, влияющих на стоимость опалубки.
Как снять опалубку: пошаговая инструкция
Если вы построили собственную деревянную опалубку или используете модульную стальную или алюминиевую опалубку, вы сможете снять опалубку самостоятельно.Для более сложных работ рекомендуется нанять специалиста по бетонированию или опалубке.
Вот как снять опалубку с плиты, стены или другой стандартной бетонной конструкции.
Необходимые инструменты
Молот
Съемник кольев
Монтировка
Шаг 1: Подождите, пока бетон схватится
Подождите, пока бетон не затвердеет и не наберет достаточно прочности, чтобы удержаться.Для вертикальных форм это может означать ожидание на ночь и снятие опалубки на следующий день. Для горизонтальных плит может потребоваться несколько дней. Преждевременное снятие опалубки может привести к провисанию поверхности.
Шаг 2. Начните сверху
Сначала удалите самые высокие формы. Если опалубка крепится к кольям гвоздями, удалите их молотком. Не используйте молоток или монтировку против самого бетона, так как это может привести к его повреждению.
Шаг 3. Удалите колья
Используйте съемник для столбов, чтобы удалить стойки, поддерживающие опалубку, с земли.По возможности избегайте контакта с бетонной поверхностью.
Шаг 4: Снимите боковые стороны
Опалубку, прикрепленную по бокам, будет сложнее снять, и для нее может потребоваться монтировка. Используйте минимальное усилие, чтобы оторвать опалубку от земли и отсоединить ее от бетона. Опалубку следует снимать с чередующихся сторон, чтобы сохранить структурный баланс.
Этап 5. Утилизация или утилизация опалубки
Если опалубка все еще в хорошем состоянии, ее можно повторно использовать для других частей вашего проекта или сохранить для будущих проектов.Если вам необходимо утилизировать опалубку, сделайте это ответственно.
Время расшатывания | Когда снимать бетонные формы | Время снятия бетонной опалубки | Самое раннее время для удаления бетонных форм
Самый важный момент в этой статье
Когда снимать бетонные опалубки ?Бетонные формы – это стальная или алюминиевая форма, в которую заливают бетон для изготовления многих конструкций, таких как колонны, плиты, балки и многих других типов цементных конструкций.
Альтернативный метод старой деревянной опалубки. Для удешевления конструкции используются стальные или алюминиевые формы.
При надлежащем техническом обслуживании его можно использовать повторно до 2000 раз. Формы можно снимать после того, как бетон должным образом затвердеет в форме.
Этот процесс называется зачисткой или опалубкой. Время снятия формы у разных видов цемента разное.
Для стен и колонн форма времени снятия составляет от 24 до 48 часов .С оставленными подпорками формы плиты можно снять через 3-4 дня.
При снятых подпорках потолки можно снять через неделю. Плиту высотой более 15 футов с опорой можно снять через две недели. Плиту шириной менее 15 футов с опорой для опор можно снять через неделю.
С подпорками, поддерживающими балок и арок менее 20 футов, можно снять через 2 недели . С подпорками, поддерживающими балок и арки более 20 футов, можно снять через 2 недели .
Время снятия бетонной опалубки :Также читайте: Mivan Shuttering | Достоинства и недостатки Mivan Technology | Процесс сборки опалубки Mivan
Опалубку можно снимать после того, как бетон должным образом затвердеет в форме. Форма должна быть стальной, алюминиевой или деревянной. Время снятия опалубки у разных видов цемента разное.
№1. Время снятия опалубки обычным портландцементом.
- Срок снятия опалубки балок, колонн и стен 2-3 дня .
- Срок снятия опалубки перекрытий 3 дня .
- Опалубка перекрытия полностью снимается через 10 дней.
- Через 8 дней необходимо удалить защитное покрытие с балки.
- С подпорками, поддерживающие балки и арки менее 20 футов, можно снять через две недели.
- С подпорками, поддерживающие балки и арки более 20 футов, можно снять через две недели.
№2. Время снятия опалубки быстротвердеющим цементом.
- В быстротвердеющем цементе опалубку плиты можно полностью снять через 5 дней.
- В этом цементе сняли опалубку стен, колонн и балок через 2 дня.
- В этом быстротвердеющем цементе на стороны плиты требуется 3 дня .
- В этой быстротвердеющей цементной балке требуется снятие защитного покрытия 5 дней .
- Быстротвердеющий цемент, балки и арки, для полного снятия опалубки потребовалось 5-8 дней .
- Срок снятия опалубки должен составлять от 8 до 10 суток при пролете балки и арок более 6 метров .
Самое раннее время для удаления бетонных форм:Также читайте: Различия между опалубкой, опалубкой, центрированием, подиумом и лесами
Раннее удаление бетонных опалубок имеет высокий риск. Но в бизнесе каждый хочет получить прибыль, чтобы знать, какое короткое время потребуется для затвердевания бетона и набора прочности, который используется при использовании некоторых механических процессов.
Время снятия формы разное для разных типов цемента.Это выглядит следующим образом.
- Удаление форм в любом возрасте одинаково для фанеры с пластиковым покрытием вероятность повреждения бетона.
- Для стен и колонн форма времени снятия составляет от 24 до 48 часов .
- С оставленными подпорками формы плиты можно снять через 3-4 дня .
- После периода отверждения, равного 12 часов бетон достиг прочности на месте 290 фунтов на квадратный дюйм , измеренной кубиками.Сделан вывод, что для проведения качественных работ фанеру можно снять.
- С оставленными подпорками потолки можно снять через неделю.
- Плиту высотой более 15 футов с опорой можно снять через две недели.
- Плиту менее пятнадцати футов с опорой для стоек можно снять через неделю.
- Для опор, поддерживающих балки и арки менее двадцати футов, можно снять через две недели.
- К подпоркам, поддерживающие балки и арки более двадцати футов, можно снять через две недели.
- Покрытие обрабатывают антиадгезивом.
- Наконец, время удаления шлака варьируется в зависимости от типа цемента от обычного портландцемента до быстротвердеющего цемента, который требует меньше времени для схватывания.
Как долго нужно снимать бетонные опалубки?Также читайте: Различия между опалубкой, опалубкой, центрированием, подиумом и лесами
- Для бетонных опалубок бетонные стены и бетонные колонны можно удалить примерно через от 24 до 48 часов.
- Плиты с оставленной под ними опорой обычно можно удалить через 3-4 дня.
- Софиты с оставшимися опорами под ними могут быть сняты через 1 неделю. Бетонные опалубки
- , поддерживающие плит толщиной менее , чем 15 метров. можно снять через через 1 неделю.
- Бетонные опоры, поддерживающие плит более 15 метров могут быть удалены через 2 недели . Бетонные опалубки от
- до поддерживают балки и арки из менее 20 футов могут быть сняты за 2 недели .
- Бетонные опалубки опорных балок и арок более 20 метров могут быть сняты через 3 недели .
- Если инженеры используют Portland Pozzolana Cement (PPC), время до удаления формы составляет 10/7 указанного выше времени.
Когда снимать опалубку с бетонной плиты?Также читайте: RCCFull Form | Что такое RCC | Преимущества и недостатки железобетона | Свойства ПКК | Что означает RCC для
- Формы из бетонной плиты следует снимать только тогда, когда бетон затвердел до точки, где он может выдержать свою нагрузку и возложенные на нее нагрузки, в противном случае он может измениться или упасть без поддержки.
- Если вы заливаете бетон для проезжей части, стены или другого проекта по благоустройству дома, форма обычно требуется, чтобы удерживать бетон на месте перед установкой. Некоторые формы остаются на месте постоянно, но большинство форм являются временными и должны быть удалены, если они больше не нужны.
- Многие факторы могут повлиять на время снятия форм бетонных плит, это марка цемента или марка бетона, более высокие марки могут быть отверждены быстро.
- Различные типы цемента имеют разное время удаления формы, например, быстротвердеющий цемент, который быстро набирает прочность, поэтому формы можно удалить раньше.
- Температура также является фактором, определяющим время снятия формы бетонных плит. Бетон быстро схватывается в теплых условиях, и формы можно снимать раньше времени.
- Размер форм также является фактором, влияющим на время снятия формы бетонных плит. большие бетонные формы быстро набирают прочность и быстрее снимаются.
Когда можно снимать бетонные опалубки?Также читайте: Строительство дорог с битумом | Слои битумного покрытия | Что такое битумный щебень | Преимущество Недостаток битума дорожного
- Опалубки нельзя снимать до тех пор, пока бетон не станет достаточно прочным, чтобы безопасно переносить любые тяжелые грузы.
- Время поддержки (время между установкой бетона и снятием формы) зависит от типа используемого бетона и опалубки. В стандартных несущих конструкциях зданий боковые балки не будут сниматься в течение 7 дней, и опорные балки в течение 28 дней после укладки бетона.
- Никакие условия не могут поддерживаться, пока бетон не достигнет силы, по крайней мере, в два раза превышающей давление, при котором бетон может быть уложен во время удара.
- Рассматриваемая прочность будет представлять собой бетон с использованием того же цемента и композита в равных пропорциях, отвержденный в условиях температуры и влажности, аналогичных тем, которые доступны при работе.По возможности формы следует оставить надолго, так как это поможет в лечении.
Когда снимать бетонные опалубки?Также читайте: Монолитное определение | Монолитная опора | Монолитно-плитный фундамент | Преимущества и недостатки монолитно-плитного фундамента | Монолитная плита
Опалубки можно снимать, если бетон достаточно прочен, чтобы выдержать его вес и вес любых переносимых грузов.Требуемый период будет определяться спецификацией других функций.
Для деятельности, где еще не установлены отраслевые показатели для удаления форм и ACI 347 Комитет был предложен.
Их рекомендации можно резюмировать следующим образом:
- Панельные балки Forms шириной менее 30 дюймов , займет 3 дня .
- Панельная балка Forms шириной более 30 дюймов , займет 4 дня .
- Если расчетная нагрузка больше, чем статическая нагрузка, займет 14 дней .
- Если расчетная нагрузка меньше статической, займет 7 дней .
- Для потолков балок, балок и балок: если пролет в свету составляет менее 10 футов , это займет от 7 дней до 4 дней .
- Если промежуток в свету составляет от 10 футов до 20 футов , то это займет от от 14 дней до 7 дней .
- Если расстояние в свету превышает 20 футов , это займет от e 21 день до 14 дней .
- Интервалы постоянной опоры протяженностью менее 10 метров потребуется от 4 дней до 3 дней .
- Постоянная опора , интервалы пролета от 10 до 20 метров , это займет от от 7 дней до 4 дней .
- Постоянные интервалы поддержки превышают 20 футов , это займет от от 10 дней до 7 дней .
Срок снятия опалубки | Время расшатыванияТакже прочтите: Что из нижеперечисленного ведет к провалу склонов | Типы разрушения откосов | Геотехнические отказы | Типы склонов в географии | Причины провала откоса | Устойчивость на склоне
Тип Опалубка | Срок удаления |
Стены, колонны и вертикальные стороны балок | От 24 до 48 часов по усмотрению ответственного инженера. |
Перекрытия (стойки слева внизу) | 3 дня |
Балка перекрытия (стойки слева внизу) | 7 дней |
Снятие стоек на плиты (пролет до 4,5 м) | 7 дней |
Снятие стоек с перекрытиями (протяженностью более 4,5 м) | 14 дней |
Снятие стоек к балкам и аркам (протяженностью до 6 м) | 14 дней |
Снятие стоек к балкам и аркам (протяженностью более 6 м) | 21 день |
Также читайте: Функции фонда | Требования к хорошему фундаменту | Типы фундамента | Типы фундаментов мелкого заложения | Типы глубоких фундаментов
Краткая записка
Время расшатывания.
Период расшатывания согласно IS 456 – 2000
Форма | Саммерс | Зима (Температура <18 ° C) |
---|---|---|
Стены, колонны и вертикальные грани конструктивных элементов | 24 ч. | 48 ч. |
Удаление подпорок под плитой Пролет до 4,5 м | 7 дн. | 14 дн. |
Демонтаж подпорок под балки и своды пролетом до 6 м | 14 дн. | 28 дн. |
Опалубка перекрытия перекрытий | 3 дн. | (стойки после снятия должны быть переставлены) |
Подкрепление к балкам стойки | 7 дн. | Стойка, которую нужно исправить после снятия. |
Когда снимать бетонные формы?
Стены и колонны можно удалить примерно через 24-48 часов. Плиты с подпорками, оставленными под ними, обычно можно удалить через 3-4 дня.Софиты с оставленными под ними подпорками могут быть сняты через неделю. Стойки, поддерживающие плиты ниже 15 футов , могут быть удалены через одну неделю.
Самое раннее время для удаления бетонных форм.
- Стены и колонны можно удалить примерно через 24-48 часов .
- Плиты с подпорками, оставленными под ними, обычно можно удалить через 3-4 дня.
- Софиты с оставленными под ними подпорками могут быть удалены через неделю.
- Стойки, поддерживающие плиты ниже 15 футов, можно снять через одну неделю.
Также прочтите: Что такое метод предельных состояний | Предположение в предельном состоянии обрушения | Расчет по предельному состоянию | Что такое рабочий стресс-метод | Допущения в методе рабочего напряжения
Когда снимать опалубку с бетонной плиты
- Плиты с оставленными под ними подпорками обычно можно удалить через 3-4 дня .
- Стойки, поддерживающие плит ниже 15 футов могут быть сняты через 1 неделя .
Сколько времени нужно до снятия бетонных опалубок?
Стены и колонны можно удалить примерно через 24-48 часов. Плиты с подпорками, оставленными под ними, обычно можно удалить через 3-4 дня. Софиты с оставленными под ними подпорками могут быть сняты через неделю. Опоры, поддерживающие плиты ниже 15 футов, могут быть сняты через одну неделю.
Когда можно снимать бетонные опалубки?
Стены и колонны можно удалить примерно через 24-48 часов.Плиты с подпорками, оставленными под ними, обычно можно удалить через 3-4 дня. Софиты с оставленными под ними подпорками могут быть сняты через неделю. Опоры, поддерживающие плиты ниже 15 футов, могут быть сняты через одну неделю.
