При строительстве объектов жилого или промышленного назначения многоэтажного типа, как правило, используют специальное оборудование – опалубку. За счет конструктивных особенностей и разнообразия видов опалубки создается прочный каркас под заливку железобетонной или бетонной смесью. Благодаря данному оборудованию бетонный состав принимает форму каркаса, находится в неподвижном состоянии и постепенно затвердевает. Процесс кристаллизации от жидкого состояния до образования прочной бетонной панели во многом зависит от состава и марки бетона, погодных условий, а также от толщины панели. Однозначного ответа, через какое время необходимо снимать опалубку, нет.
Даже квалифицированные строители с многолетним стажем работы затрудняются с обозначением четких сроков. В первую очередь следует руководствоваться требованиями безопасного строительства (СНиП), учитывать функциональное назначение будущего монолита (для стен, фундамента, межэтажных перекрытий) и возможную нагрузку на возводимую конструкцию. Так, например, для опалубки фундамента выдвигаются одни из самых жестких требований, ведь от качества застывшего бетона будет зависеть прочность всей многоэтажной конструкции. Преждевременное снятие опалубки может привести к незначительным колебаниям в структуре формирующегося бетона и появлению микротрещин и пустот.
Этот дефект на начальном этапе строительства выявить бывает практически невозможно, но проявиться он может в процессе возведения здания (под нагрузкой). Если руководствоваться строительными нормами, бетон набирает свою прочность в течение 28 дней (при условии идеальной влажности и температуры окружающего пространства), но это не говорит о том, что бетонная панель должна находиться в опалубке весь срок. Это актуальный вопрос в случае аренды оборудования. В любом случае, специалисты рекомендуют ориентироваться по погодным условиям, времени года, температуре воздуха и не осуществлять демонтаж опалубки раньше 10-ти дневного срока после заливки фундамента.
Что касается горизонтальной опалубки, то благодаря современным технологиям в строительстве удается формировать горизонтальный монолит различной степени сложности (всевозможная длина, ширина и определенная толщина). Конструкция горизонтальной опалубки состоит из щитов, опорной стойки, двутавровой балки, универсальной вилки и треноги, которые постоянно находятся под давлением бетона. Преждевременное демонтирование элементов опалубки может не только привести к появлению трещин, но и к обвалам еще рыхлого бетона.
На некоторых строительных объектах, особенно в летний период, снятие опалубки проводят уже на 4-й день и нагружают конструкцию дополнительными строениями на 21-й день. В зимний период сроки демонтажа очень индивидуальны и застройщикам следует проявлять особую осторожность — необходимо придерживаться регламентированных строительных норм и, если есть возможность, следует удлинить сроки демонтажа.
Если у вас остались вопросы или вы заинтересовались нашими услугами, подробнее можно ознакомиться по ссылке комплектующие для опалубки
Время, необходимое для формирования прочного бетонного камня, различается в зависимости от характеристик бетона и условий внешней среды. Факторы, влияющие на срок содержания фундамента в опалубке, имеют прямое отношение к скорости затвердевания бетонной смеси. Сложно посчитать фактические значения прочности монолита, но можно использовать содержащиеся в технической документации значения, хотя и вычисленные эмпирическим путем, но полностью оправдывающие свое существование. Снимать опалубку нужно в определенный момент, после набора бетоном марочной прочности.
Условия внешней среды
В условиях повышенной влажности и при температуре 18°C, бетон набирает 90% проектной прочности через 28 дней. Создать идеальные лабораторные условия на строительной площадке невозможно, поэтому следует руководствоваться общими рекомендациями и обладать достаточным опытом в строительстве, чтобы вовремя снять опалубку с фундамента, после чего можно приступать к следующему этапу строительства.
К тому же, в условиях индивидуального жилищного строительства, месяц – это достаточно большой срок. Особенно при устройстве фундамента, когда дальнейшие работы невозможно проводить, не завершив данный этап. Для безопасного удаления опалубочного каркаса определен некий, довольно продолжительный период времени, рассчитанный для конкретных условий среды.
Бетон очень чувствителен к внешним воздействиям агрессивной среды, особенно в период набора прочности. Не стоит спешить снимать опалубку через день после бетонирования, но и затягивать не следует.
В большинстве случаев ускорение процесса затвердевания бетона не приведет к благоприятным последствиям.
Если недостаточно квалифицированный строитель возьмется регулировать температурный и влажностный режим, будущая конструкция может значительно пострадать:
- при значительном повышении температуры и падении влажности бетонный камень подвергнется интенсивному трещинообразованию, что приведет к разрушению конструкции;
- при чрезмерном увлажнении произойдет закупорка излишнего количества влаги в теле монолита, что также приведет к значительному снижению несущей способности конструкции;
- при недостаточном обогреве бетона в условиях пониженных температур происходит остановка экзотермических процессов, и бетонный камень не сформируется.
Существует ряд приемов, обеспечивающих урегулирование внешних факторов. Скачки температуры и влажностный режим сохраняются на определенном уровне с помощью локализации застывающего бетонного массива. Укрытый бетон подогревается и смачивается через определенные промежутки времени в необходимых количествах. Кроме того, можно применять различные синтетические добавки, а также электрический прогрев бетона, пропуская через тело бетона ток 36 Вольт. Контроль производится с помощью датчиков влаги, которые сигнализируют через сколько дней возможно демонтировать опалубку.
Несоблюдение срока выдержки
Фундамент – это массив бетона, обычно погруженный в почву более чем на две трети, что означает консервирование бетонной смеси в условиях повышенной влажности, а также невозможность регулировать показатели температуры и влаги, в отличие от надземных конструкций. Непостоянный уровень грунтовых вод, а также атмосферные осадки, проходящие через слой почвы к поверхности опоры, всё это влияет на колебания уровня грунтовой и атмосферной влаги, а значит и на срок затвердевания бетона, по истечении которого можно снимать опалубочные щиты.
В течение двух дней условия могут измениться несколько раз, после чего нельзя будет точно сказать, на сколько процентов возросла прочность.
После заливки бетон следует тщательно оградить от воздействия внешних факторов – солнечных лучей, осадков и прочего. Необходимо обеспечить равномерное распределение температурного градиента по телу фундамента и предотвратить резкие перепады температур ровно на столько дней, сколько потребуется, чтобы смесь полностью застыла.
При застывании бетона выделяется огромное количество тепла и поэтому часто достаточно лишь должным образом увлажнять будущую конструкцию. Не зря так много говорится о наборе прочности – это главный фактор, определяющий через сколько возможен демонтаж опалубки без последствий. Если снимать опалубку до истечения минимального количества дней или сразу после заливки, фундамент деформируется или вообще произойдет отслоение частей бетонного камня, а в худшем случае произойдет полное разрушение фундамента.
Последствия превышения срока выдержки бетона в опалубке не так плачевны, и можно незначительно задержать процесс демонтажа и не снимать опалубку. При значительной задержке можно наблюдать коррозию поверхностного слоя бетонного камня из-за отслоения опалубочных щитов от просевшего бетона и попадания агрессивных агентов в образовавшееся пространство.
При использовании металлических опалубок неминуемо произойдет взаимодействие металла и бетона с образованием ржавчины и последующим разрушением поверхности щитов и верхнего слоя монолита.
Поэтому очень важно определиться, какое время держать монолит в формовочных щитах и по истечении скольки дней можно снимать опалубку.
Определение оптимального момента снятия опалубки
В промышленных условиях, при использовании различных реагентов, ускоряющих затвердевание бетона, а также электрического тока после заливки, для ускорения процесса схватывания цемента, опалубку снимают по истечении суток. Такая спешка обусловлена небольшим количеством дней, отведенных для выполнения работ, а искусственное создание условий проводится опытными специалистами. Посмотрите видео, когда необходимо снимать опалубку.
В индивидуальном жилищном строительстве зачастую не только нет средств для ускорения процесса схватывания бетона, но и отсутствует такая необходимость вообще. Можно не думать о применении химии, ускоряющей застывание монолита. Набор 90% марочной прочности, а значит и пригодность фундамента для проведения дальнейших работ (устройство гидроизоляции, обратная засыпка, возведение стен и прочее) происходит через две недели после заливки.
Независимо от типа опалубки и бетона, после истечения двух недель можно смело снимать опалубку с фундамента и продолжать строительство.
Давно известно, чем качественнее опалубка, тем прочнее и долговечнее фундамент. И при несоблюдении этого правила «погорел» не один застройщик, потому что очень важно не только грамотно смонтировать, но и правильно ее потом снять. И наиболее часто встречающиеся вопросы на строительных форумах как раз о том, когда можно снимать опалубку и как правильно это сделать.
Когда убирать опалубку – с чем имеем дело?
Когда говорят о строительстве здания или сооружения, то слышишь рассуждения о типе фундамента, на котором возводится здание, чем этот фундамент лучше других. Но почему-то в этих разговорах всегда опускается такой важный технологический этап строительства, как сооружение опалубки для заливки основания.
Опалубка – это специальная конструкция, представляющая собой набор блоков, фиксируемых в определенном положении для создания прочного каркаса под заливку бетоном или железобетоном. Эта конструкция остается в зафиксированном состоянии до образования бетонной или железобетонной панели.
Для возведения этих сооружений используются различные материалы:
- дерево;
- металл;
- пенополистирол.
По своему функциональному предназначению опалубка бывает:
- для фундамента;
- для межэтажных перекрытий;
- для стен;
- для монолитного строительства;
- для шахтных перекрытий.
Через сколько дней снимать опалубку с фундамента – однозначного ответа нет
В связи с тем, что фундамент здания выполняет несколько иные функциональные задачи, чем стены и перекрытия, соответственно и требования к опалубке для фундамента значительно строже. Она должна быть изготовлена из надежных и безопасных материалов, а также отвечать всем нормам и требованиям, предъявляемым к строительному объекту.
Конструкция для фундамента изготавливается из усиленной металлической рамы и фанерной палубы. Именно на щиты и приходится основная нагрузка в момент закладки фундамента. Применение современных технологий позволяет изготавливать щиты, таким образом, что опалубка способна выдержать любое давление бетона без деформации или разлома.
При осуществлении частного домостроительства, самый популярный вопрос на форумах: когда снимать опалубку с фундамента? Ответить на этот вопрос однозначно очень сложно. Согласно строительным нормам бетон набирает свою прочность за 28 дней. Но это не значит, что весь этот срок он должен простоять в опалубке. Все зависит от температуры, влажности и т.д. Специалисты на вопрос: через, сколько дней снимать опалубку? Советуют не спешить и осуществлять процесс демонтажа не раньше, чем через 10 дней после заливки фундамента.
Когда снимать опалубку перекрытия – очертим примерные сроки
Все чаще в высотном и частном малоэтажном строительстве в виде перекрытий начинает использоваться горизонтальный монолит. И очень остро становится вопрос о наличии и использовании поддерживающих конструкций для перекрытий. Современная опалубка перекрытий предоставляет огромные возможности для формирования конструкций любой степени сложности, что является очень актуальным при промышленном и жилищном строительстве.
Используя горизонтальную опалубку можно сформировать плиты, различные по ширине, длине, а также толщине, на что не могут не обратить внимания застройщики и подрядчики. Данное сооружение состоит из опорной стойки, треноги, универсальной вилки и двутавровой балки. Последние модификации позволяют успешно решать многие задачи высокого технологического уровня, что и используется в монолитном строительстве.
Помимо этого применение горизонтальной опалубки позволяет значительно экономить средства при возведении объектов строительства. Так как этот вид массово стал применяться относительно недавно, то вопрос, когда снимать опалубку перекрытия, задают даже квалифицированные строители.
Чтобы грамотно ответить на вопрос: через сколько снимать опалубку, необходимо знать зимой или летом осуществляются работы. При монолитном строительстве в летнее время, ее можно снимать через 3 суток, а полностью нагружать через 21 день. Если же строительство осуществляется в зимний период, тогда все очень индивидуально и на разных объектах могут быть разные сроки демонтажа.
Когда убирать опалубку – приступаем к работе
Окончательно определившись с тем, через какое время снимать опалубку, и выждав положенный срок можно приступать непосредственно к демонтажу этого оборудования.
Если процесс установки опалубки прокрутить в обратном направлении, то станет понятно, как осуществить распалубку оборудования. Чтобы при демонтаже не повредить ее части, желательно уже в процессе установки этого оборудования продумать варианты снятия элементов конструкции с готовой бетонной плиты.
Снимать опалубку можно только тогда, когда железобетон набрал необходимую прочность. Это является важным условием, т.к. если бетон сырой, то при восприятии действующих на него нагрузок в его теле могут образовываться недопустимые трещины. Ответ на вопрос, через сколько можно снимать опалубку, дан в строительных нормах. Но иногда, в зависимости от природных условий, сроки демонтажа стоит удлинить. Основные этапы работ:
- При осуществлении распалубки вышки, туры и опорные стойки снимаются в самую последнюю очередь, т.к. они поддерживают всю остальную конструкцию.
- Необходимо снять стягивающую проволоку или открутить скрепляющие болты, после чего разъединить щиты со стойками.
- Начинать демонтаж элементов опалубки необходимо с верхних конструкций по-направлению к нижним частям.
- Вначале открепляют схватывающие ребра, потом аккуратно отделяют от бетона сами щиты конструкции.
- Весь процесс, начиная от затвердевания бетона и демонтажа первых ненесущих элементов, до снятия стоек и вышек может затянуться на неделю.
Надеемся, что после прочтения данной статьи вопросов о том, когда убирать опалубку и как правильно это сделать, станет значительно меньше. И дом, построенный с использованием всех этих знаний, простоит многие десятилетия.
Через сколько снимать опалубку после заливки раствора бетона? Этот вопрос является достаточно дискуссионным.
Опалубка является блочным каркасом, предназначенным для фиксации и определения границ строительных конструкций при заливании бетонным раствором. Опалубку используют не только при возведении фундаментов – с ее помощью сооружают разнообразные перекрытия, монолитные конструкции, тротуары, а также вертикальные стены.
Успешно проведенная заливка включает не только соблюдение всех правил при установке опалубки, но и правильно определит, через сколько дней снимать опалубку, чтобы бетон успел набрать полную прочность. Однако на самом деле соблюдение идеального промежутка времени в реальных условиях не всегда представляется реальным, так как может потребоваться забетонировать другой участок с помощью этих фиксирующих элементов, а саму поверхность следует обработать.
Поэтому очень важно определить, через сколько дней снимать опалубку, и от чего это зависит данный промежуток времени. Специалисты рекомендуют выжидать 28 суток, что не всегда является целесообразным при возведении индивидуальных построек. Однако не следует нарушать утвержденные правила, через сколько снимать опалубку, так как это может привести к возникновению деформационных процессов, и снизить общую прочность конструкции.
Через сколько снимать опалубку, в зависимости от внешних условий
Через сколько снимать опалубку с фундамента? Ответ на этот вопрос зависит, в первую очередь, от внешних условий, определяющих степень созревания бетона. Этими критериями является показатели температуры и влажности, марка прочности и количество влаги в бетонном растворе. Именно погодные условия являются определяющим фактором в вопросе, через сколько дней снимать опалубку.
Согласно установленным нормам, опалубка снимается не ранее, чем через неделю, при условии высыхания в оптимальных условиях. Оптимальными считаются температурные показатели — +15 градусов, а также соблюдение всех правил ухода. Более точное время, через сколько снимать опалубку с фундамента, можно определить, пользуясь графиком затвердевания бетонного раствора.
Безопасным считается срок снятия опалубки, при достижении бетонным раствором 50% прочности. Однако утвержденные строительные нормы рекомендуют дождаться достижения 70% прочности. При этом решая, через сколько снимать опалубку, следует ориентироваться на среднюю среднесуточную температура, а не сезон.
К примеру, если среднесуточная температура не опускается ниже +20 градусов, опалубку можно снимать уже через 3 суток, а переходить к следующему этапу проведения работ можно уже через 7 суток. При этом нежелательно проводить строительные работы данного характера в условиях значительных колебаниях температуры и влажности. Поэтому лучше всего бетонировать здание в ранний осенний период, при сухой погоде.
Однако, так как качественное проведение всех необходимых работ по бетонированию за один месяц невозможно, заливать фундамент рекомендуется осенью, а в летнее время проводить остальные работы. При этом, вне зависимости от материала, из которого изготавливается опалубка, ее необходимо снять. За это время происходит разбухание и деформация деревянных щитов, следствие воздействия влажности. А металлическая опалубка может быть просто украдена.
Через сколько снимать опалубку, в зависимости от типа конструкции
Через сколько снимать опалубку с фундамента? Также следует учитывать тип возводимой конструкции, так как предполагаемая нагрузка также оказывает серьезное влияние на срок застывания бетона. Нормы строительства указывают, сколько процентов прочности должен набрать бетон, чтобы конструкции не деформировалась. Вертикальные стены можно освобождать от каркаса на 3-4 день в летнее время, на 7 – в зимнее или межсезонье. Горизонтальные перекрытия требуют более продолжительной фиксации – от 14 до 30 дней. Чтобы точно определить срок допустимого демонтажа, следует залить один кирпич, и проверить степень его затвердевания. При этом, на срок застывания не влияет объем монолитного бетона или фундамента, свойства раствора определяет исключительно его структура или состав.
Так как фундамент является основой почти любого здания, крайне важно соблюдать технологические требования к его возведению. Касается это и сроков выдерживания бетонного раствора в опалубке.
Что может пойти не так?
Опалубка сохраняет форму раствора, пока он окончательно не схватился и не набрал прочность. Соответственно, преждевременное удаление опалубки может привести к следующим неприятным явлениям:
- Потеря раствором формы и разрушение фундамента;
- Деформация фундамента, не набравшего достаточную прочность под нагрузками последующих конструкций;
- Ухудшение состояния раствора – появление трещин, крошение и т. д.
Важно понимать разницу между снятием опалубки и началом следующего этапа работ. В обычных условиях, бетон набирает полную прочность примерно через месяц. Однако это не значит, что снятие опалубки следует выполнять тоже через месяц. Это значит, что следует подождать со следующим этапом работ до тех пор, пока материал не станет достаточно прочным, чтобы их можно было выполнить безопасно.
Если все так серьезно, почему бы не подстраховаться, и не подождать подольше? Потому что оптимальное время для проведения строительных работ довольно ограничено, да и лишний простой на площадке ни к чему.
Когда же снимать опалубку?
Это зависит от окружающих условий и особенностей конструкции. Для фундаментов, рекомендуемый момент снятия опалубки наступает при наборе бетоном 70-80% от расчетной (номинальной) прочности. Собственно, при наборе такой прочности можно приступать и к некоторым видам последующих работ.
Иногда, когда речь идет об относительно легких и небольших конструкциях, опалубка может сниматься при наборе бетоном 50% прочности. В случаях малоэтажного индивидуального (дачного) строительства так и делают.
Минутку, но когда бетон набирает 50% или 70-80% от конечной прочности?

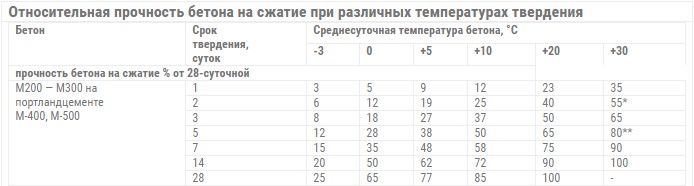

Теоретически, набранную прочность бетона можно вычислить, используя специальные методики и опытные образцы материала. Правда, крайне маловероятно, что вам придет в голову заниматься подобным при строительстве фундамента на даче.
К счастью, есть специальные таблицы, в которых отражен ход набора прочности бетоном в зависимости от окружающих условий. Ключевым условием в данном контексте является температура воздуха.
Допустим, у вас среднестатистический бетонный раствор М200-М300, через сколько можно снимать опалубку с фундамента? Рассмотрим набор прочности в зависимости от температуры:
- При температуре около 0 градусов, 50% прочности наберется на 14-й день, а на 28-й будет только чуть меньше 70%;
- При температуре 10 градусов, 50% вы получите на 5-й день, а на 14-1 чуть более 70%;
- При двадцатиградусной температуре, прочность бетона составит 50% после 3-х дней, а 70% после недели.
Очевидно, тенденция ясна – чем теплее воздух, тем быстрее бетон набирает прочность. Соответственно, если вы заливаете бетонный фундамент летом, то опалубку можно демонтировать уже через 3 дня, а к последующим работам приступать через неделю.
Когда снимать опалубку после заливки бетона? Через какое время снимать опалубку с фундамента?
Стремление повлиять на скорость строительных работ с целью ускорения процесса может привести к серьезным нарушениям технологии обращения со строительными материалами, особенно это касается работ с использованием бетонных смесей Поэтому вопросы: «Когда можно снимать опалубку при бетонировании?» и «Когда можно приступить к следующему этапу?» — наиболее актуальны при выполнении строительных работ, касающихся закладки фундамента.
Созревание бетона: основные этапы процесса
Чтобы узнать, через какое время снимать опалубку с фундамента, необходимо четко ориентироваться в сроках этого процесса и понимать, какие физические и химические процессы сопровождают созревание бетона.
- Этап схватывания бетонной смеси. При соблюдении правильного температурного режима этап длится от нескольких часов до нескольких суток. В процессе схватывания бетон приобретает заданную конфигурацию и твердеет. При заливке приготовленного только что раствора допускается внесение корректировок — количество смеси можно добавить или убавить, придать нужную форму, подправить опалубку, укрепить конструктивные элементы. После завершения схватывания никакие манипуляции недопустимы.
- Этап созревания (набора прочности). По длительности этот этап превосходит этап схватывания — для набора прочных характеристик требуется время, верхняя граница которого приходится на срок свыше месяца. Примерно в течение 30 дней бетон приобретает марку прочности равную 95-98%. Про такой бетон можно сказать, что он «созрел».
Сроки созревания бетона и нормативы
Срок, в течении которого бетон схватится и созреет, во многом определит, когда снимать опалубку после заливки бетона.
Наиболее важные факторы, влияющие на срок созревания бетона:
- Температурный режим;
- Время года;
- Количество влаги в смеси;
- Марка бетона.
Чем выше марка бетона, тем скорее происходит процесс гидратации:
- Марка бетона М200 — длительность гидратации 2,5 часа;
- Марка бетона М300—длительность гидратации 1,5 часа;
- Марка бетона М400— длительность гидратации 1,0 час;
- Марка бетона М500 —длительность гидратации до часа.
Аналогичный принцип распространяется и на процесс созревания:
- Марка бетона М200 — 14-28 дней;
- Марка бетона М300 и выше — 7-14 дней.
Указанные выше сроки актуальны для нормальных температурных условий, а именно:
- Температура в пределах +18-22C;
- Влажность воздуха не ниже 60%.
Итак, все условия соблюдены, в результате чего набрал необходимую прочность бетон, когда снимать опалубку безопасно? Согласно нормативам, максимальная степень прочности у бетонной смеси формируется спустя 28-30 дней после заливки. Таким образом, температурный режим и марка во многом определяют сроки, для проведения данной работы.
Демонтаж опалубки: как правильно выполнить?
Чтобы не допустить ошибок при демонтаже опалубки, следует придерживаться определенной последовательности действий.
Перед началом работ необходимо снять поддерживающие конструкции для опорных элементов. Следует соблюдать аккуратность на данном этапе, поскольку прочность бетонной основы может ещё не набрать необходимый объем прочности.
Далее производится демонтаж опалубки, начиная с верхних конструкций:
- Демонтаж стяжных элементов;
- Демонтаж угловых конструкций.
- Демонтаж схватывающих ребер;
- Отсоединение фанерных щитов от стойки.
Приобрести качественную опалубку можно у нас
Во время проведения демонтажа опалубке, постарайтесь обеспечить ее целостность для того, чтобы использовать ее для заливки других фундаментов, в случае необходимости. Если опалубка сильно повредилась в результате демонтажа, то у вас всегда есть возможность приобрести готовую опалубку в нашей компании, а также комплектующие и расходные материалы. Мы работаем с физическими и юридическими лицами.
Наша продукция
Опалубка PSK
Стеновая опалубка
Несъемная опалубка
Сколько дней можно снимать опалубку при строительстве?
Сколько дней можно снимать опалубку при строительстве? | ОПАЛУБКА BOFU И СОЛНЕЧНЫЕ ПРОДУКТЫСистема пластиковой опалубки BOFU
- Дом
- Новости1
- Блог
- Сколько дней можно снимать опалубку при строительстве?
ноябрь 18 2019 0Комментарий
Автор: Админ В блоге
Система пластиковой опалубки BOFU
Сколько дней можно снимать опалубку при строительстве? Следующий анализ поможет вам лучше понять затвердевание бетона и время, необходимое для снятия опалубки.
Несущая опалубка: подробные требования по времени см. в разделе 4.3.1 «Кодекса приемки качества строительства бетонных конструкций». Процент от нормативного значения прочности на сжатие расчетного бетонного куба, который должен быть достигнут для различных компонентов.
Ненесущая опалубка: боковая опалубка, включая фундамент, колонну и верхнюю часть пресса, а также боковая опалубка балки и стены. Когда он удаляется, прочность и поверхность могут быть удалены без повреждения из-за извлечения из формы. Однако для крупностенной опалубки ее можно снимать, когда прочность достигает 1 Н/мм² при комнатной температуре.
-
Общие требования к снятию опалубки
(1) Прочность бетона при распалубке должна соответствовать проектным требованиям; когда проектирование не требуется, должны быть соблюдены следующие положения:
- Ненесущая боковая опалубка, включая боковые плиты балок, колонн и стен, если бетон не повреждает поверхность и края при снятии опалубки, ее можно снимать.
- Несущая опалубка, включая нижнюю опалубку горизонтальных элементов конструкции, таких как балки и пластины, должна быть удалена в соответствии с прочностью испытательного блока, выдерживаемого в тех же условиях, что и конструкция.
- Если в процессе извлечения из формы выяснится, что фактическая прочность бетона не соответствует требованиям и имеются проблемы с качеством, влияющие на безопасность конструкции, извлечение из формы следует приостановить. После надлежащей обработки фактическая прочность может соответствовать требованиям, прежде чем продолжить.
- При снятии бетонной конструкции опалубки и ее опоры бетонную нагрузку следует принимать до тех пор, пока прочность бетона не достигнет расчетного нормативного значения прочности бетона. Если влияние несущей нагрузки конструкции более неблагоприятно, чем использование нагрузки, это необходимо учитывать и добавлять временные опоры.
- Внутреннюю опалубку или зарезервированное отверстие следует удалять только тогда, когда прочность бетона может быть обеспечена без обрушения и трещин.
(2) Перед демонтажем пластиковой опалубки необходимо подать заявку на демонтаж. Когда техническая запись испытательного блока технического обслуживания в том же состоянии достигает целевого правила, технический PIC может одобрить извлечение из формы.
(3) Демонтаж опалубки и опорной системы послемонолитного участка без согласования с техническим КРП не допускается (участок после резервируемой зоны заливки не снимается).
(4) Запрещается снимать опалубку отверстия для подвесного материала и консольного конца, а также поддерживающую систему, когда крестовина запрещена.
(5) Для крупнообъемного бетона, в дополнение к требованиям прочности бетона, следует также рассмотреть меры по изоляции. После извлечения из формы необходимо убедиться, что разница температур внутри и снаружи бетона не превышает 200 ℃, чтобы избежать трещин из-за разницы температур.
(6) При снятии опалубки прочность бетона должна соответствовать определенным требованиям. Если бетон не достигает указанной прочности и должен быть снесен заранее, его необходимо рассчитать, прежде чем его можно будет удалить. (зарезервируйте больше бетонных испытательных блоков, испытайте бетонные испытательные блоки перед извлечением из формы)
(7) Порядок и способ снятия опалубки должны выполняться в соответствии с положениями книги проектирования опор пластиковой опалубки, или первая опалубка демонтируется позже, сначала демонтируется опорная опалубка, ненесущая опалубка демонтировать в первую очередь, затем демонтировать несущую опалубку. Следует строго соблюдать принцип «сверху вниз».
(8) Снятая опалубка должна быть очищена при демонтаже, а снятые пластиковые панели опалубки должны быть сложены во избежание повреждения стальной трубой.
(9) При разборке формы внизу не должно быть людей, а в зоне извлечения формы должна быть установлена предупреждающая линия, чтобы никто не был ошибочно принят за ушибленного.
(10) Снятый щит опалубки осторожно транспортируют вниз, необходимо брать по одному, чтобы избежать большого оседания при снятии. При подъеме снесенных щитов опалубки с помощью крана опалубку следует аккуратно сложить и завязать, прежде чем ее можно будет поднять, иначе она вызовет брызги в воздухе.
- Демонтаж монолитного перекрытия и каркасной конструкции
(1) Форма сноса монолитной плиты или каркасной конструкции: отсоединение опалубки колонны и обруча колонны → разъемная боковая опалубка → разъемная плита перекрытия → разборка Боковая форма балки → Система нижней опоры балки → Нижняя форма балки.
(2) При снятии опалубки стойте в безопасном месте.
(3) При снятии опалубки категорически запрещается разбивать ломом или молотком. Чтобы снять большую часть панели, ее необходимо надлежащим образом зафиксировать и положить на землю. Категорически запрещается бросать.
(4) Снимите кронштейн, древесина должна быть вовремя прибита гвоздями, аккуратно сложена в соответствии со спецификациями. Когда проект завершен (проект опалубки), панели опалубки должны быть сброшены с висящей орхидеи (материал формы запрещается бросать с высокого места) и сложены в указанном месте, а затем доставлены на склад компании для хранилище.
(5) При снятии нижней стойки балки с большим пролетом ее следует снимать с середины пролета и снимать к концам.
(6) Подвижные части должны быть разобраны один раз и остановлены после разборки. Если демонтажные работы сломаны, движущиеся части должны быть надежно закреплены, чтобы избежать несчастных случаев.
(7) Для горизонтального подтягивания сначала снимите опору для подтягивания и, наконец, снимите горизонтальное подтягивание.
(8) На колонне опалубки имеется несколько горизонтальных анкерных стержней. Сначала следует снять верхнюю часть и снимать в порядке сверху вниз. Последнее звено должно быть удалено одновременно со снятием колонны, чтобы колонна не опрокинулась и не травмировала людей. - Снос монолитной опалубки колонн
(1) Снятие должно производиться сверху вниз, при этом опалубка и опора не должны сбрасываться на землю.
(2) Опалубку следует осторожно перемещать, удары молотком строго запрещены, и ее следует штабелировать в указанном месте.
(3) Порядок снятия опалубки колонн следующий: снять диагональную растяжку или анкер (или стальную растяжку) → снять обруч колонны или ригель сверху вниз → снять импост и снять стык опалубки и щиты опалубки с сверху вниз.
- Категорически запрещается укладывать снятую опалубку на леса.
Система пластиковой опалубки BOFU
Теги: регулируемая опалубка колонн, Building Concerte Forms, Building Concrete Forms, опалубка колонн, Бетонные формы компаний, бетонные формы, бетонная опалубка, строительная опалубка, опалубка, опалубка для бетона, опалубка для строительства, система опалубки, опалубка фундамента, модульная опалубка , Пластиковые бетонные формы, пластиковая опалубка, пластиковая модульная опалубка, панель опалубки, системы стеновой опалубки
Поделиться:
Система пластиковой опалубки BOFUКак строить и когда снимать
Для правильного затвердевания бетону нужна стабильность, а правильное затвердевание придаст ему прочность, необходимую для противостояния нагрузкам, с которыми он столкнется.
Инженеры разработали множество форм для создания стабильных условий отверждения.
Каждый проект требует надлежащего выбора опалубки, установки и демонтажа опалубки для самых прочных бетонных конструкций.
Содержание
1. Бетонные формы
2. Какой тип бетонной формы использовать?
3. Как долго должен сохнуть бетон перед снятием формы?
4. Когда снимать бетонные формы
5. Можно ли ускорить процесс высыхания бетона?
6. Как правильно снять опалубку
Бетонные опалубки
Давайте сначала разберемся с бетонными опалубками и их различными типами, которые нам доступны.
Что такое опалубка?
Бетонная опалубка, также известная как опалубка , требует твердых форм для удержания жидкого бетона на месте до его затвердевания.
Эти формы необходимы для придания формы и укрепления бетона. Без формы бетон просто превратился бы в одну большую кучу затвердевшей жидкости без реальной формы или использования.
Опалубка может превратить бетонные плиты в стены , фундаменты и даже перекрытия . Эти формы также могут добавлять текстуру поверхности к бетону для украшения.
8 типов бетонных опалубок
У подрядчиков есть выбор при строительстве бетонных конструкций.
Какой тип бетонной формы лучше всего подходит для проекта?
Каждая из этих восьми форм имеет свои области применения, ограничения, плюсы и минусы.
Деревянные формы
Деревянные формы являются наиболее традиционным типом. Материалы легко доступны, и большинство подрядчиков знают этот процесс.
Чтобы создать деревянную форму, деревянные доски скрепляются гвоздями в желаемую форму. Деревянные колья добавляются в определенных местах, чтобы помочь выдержать вес бетона.
Эксперты рекомендуют использовать доски шириной менее шести дюймов для деревянных форм, так как более крупные доски склонны к деформации.
Ограничения деревянных опалубок связаны с тем, что большинство деревянных досок недостаточно прочны, чтобы удерживать большое количество бетона, и их нельзя использовать для тяжелых бетонных конструкций.
Утепленные бетонные опалубки
ICF представляют собой полые блоки изоляции со стальными армирующими каркасами, встроенными в опалубку.
Бетонная смесь заливается и прокладывается утеплителем. Эти формы являются постоянными и никогда не удаляются.
Вам не нужно беспокоиться о сроках или надлежащем удалении опалубки с помощью МКФ, потому что они остаются на месте, а бетон будет сохнуть и укрепляться практически без неблагоприятного воздействия внешних условий.
Стальные опалубки
Стальные опалубки — самый прочный тип бетонной опалубки, и вы можете использовать их многократно. Эти формы являются наиболее популярным вариантом для крупных промышленных сооружений.
Еще одним преимуществом стальных форм является то, что они не впитывают воду из твердеющего бетона. Эта гидратация должна испаряться из бетона с нужной скоростью для максимальной прочности.
Стальные формы также представляют меньший риск ошибки после удаления.
Опалубка для бетонных стен
Опалубки для бетонных стен представляют собой готовые формы из дерева, стали или того и другого, все соединены анкерами . Этот метод часто используется для строительства больших и часто сложных промышленных сооружений.
Некоторые требуют использования кранов для установки, в то время как другие спроектированы так, чтобы быть быстрыми и модульными для легкой установки и демонтажа.
Декоративные бетонные формы
Декоративная бетонная форма используется для создания художественного рельефа за счет использования отрицательного пространства во время высыхания бетона.
Обычно используется меламин, акриловое стекло или ламинированная плита со вставками, создающими рисунок в форме.
Какой тип бетонной формы использовать?
Тип необходимой вам формы зависит от нескольких факторов.
При выборе формы следует учитывать следующее:
- Размер заливки: Размеры конструкции могут определить, какая форма подойдет лучше всего.
- Давление и вес: Форма должна быть достаточно прочной, чтобы выдерживать оказываемое на нее давление.
- Количество бетона: Чем больше конструкция и количество бетона, тем прочнее должна быть форма.
- Тип уплотнения: Определенные формы лучше справляются с определенными типами уплотнения.
Основываясь на этих факторах, вы сможете принять более взвешенное решение. Как уже говорилось, для более крупных проектов требуется использование стальных форм, тогда как для небольших проектов можно использовать древесину.
Сталь чище дерева, поэтому в готовом изделии остается меньше дыр от насекомых.
Дерево лучше всего подходит для невысоких конструкций, а сталь лучше всего подходит для высоких конструкций, где бетон может прогибаться под собственным весом.
Конечно, сталь стоит дороже, поэтому лучше приберечь эту форму на тот случай, когда она понадобится.
Например, сталь — отличный материал для складов. Подробнее об этом читайте здесь: 7 Преимущества выбора стали для строительства склада .
Как долго должен сохнуть бетон до того, как опалубка будет удалена?
Время, в течение которого вы должны ждать, прежде чем снимать бетонные формы, отличается для каждого проекта.
Вот некоторые факторы, влияющие на время отверждения:
- Погода
- Марка и тип бетона
- Размер элемента бетонной конструкции
Давайте обсудим эти факторы:
Погода
Застывший бетон не сохнет, поэтому, если вы работаете в очень холодную погоду, процесс отверждения займет больше времени.
Дождь также влияет на время высыхания, особенно в первые несколько дней, когда воздух еще влажный.
Тепло способствует отверждению бетона, но чрезмерная жара может вызвать растрескивание. Этого можно избежать, используя брезент или барьеры для улавливания влаги.
Марка и тип бетона
Различные типы бетона имеют разное время высыхания и реакцию на внешние факторы.
Существует пять основных типов цемента:
- Тип I: OPC (обычный портландцемент)
- Тип II: Цемент с умеренной сульфатостойкостью
- Тип III: Быстротвердеющий цемент
- Тип IV: Низкотемпературный цемент
- Тип V: Высокоустойчивый к сульфатам цемент
Каждая из этих категорий имеет подкатегории с различным использованием и временем сушки.
Марка используемого цемента также влияет на время высыхания. Мы обсудим это подробнее в следующем разделе.
Размер элемента бетонной конструкции
Секции большего размера быстрее набирают прочность из-за уплотнения веса самого бетона.
Итак, размер конструкции определяет, когда форма будет готова к удалению.
Когда снимать бетонные опалубки
Удаление бетонных опалубок известно как «снятие» или «снятие» опалубки.
По данным Американского института бетона ( ACI 308 ), время высыхания для каждого типа бетона следующее:
Согласно правилам для обычного портландцемента, это среднее время высыхания различных типов конструкций :
- Стены и колонны могут быть удалены примерно через 24-48 часов
- Плиты с оставленными под ними опорами, обычно можно снять через 3-4 дня
- Софиты с оставленными под ними опорами, можно снять через неделю
- Стойки, поддерживающие плиты высотой менее 15 футов , могут быть удалены через неделю
- Стойки, поддерживающие плиты высотой более 15 футов , могут быть удалены через две недели
- Подпорки для несущих балок и арок высотой до 20 футов могут быть удалены через две недели
- Подпорки для несущих балок и арок высотой более 20 футов могут быть удалены через три недели
Время сушки будет разным для типов 2, 3, 4 и 5.
Можете ли вы ускорить процесс сушки бетона?
Время — решающий фактор в процессе строительства. Если у вас мало времени, есть несколько способов ускорить процесс сушки.
Вот несколько идей:
- Добавки
- Погодозащитные барьеры
- Осушение
Давайте поговорим об этих идеях:
Добавки
Добавки могут быть созданы путем добавления определенных химикатов или добавок в цементную смесь для ускорения времени высыхания.
Двумя такими добавками являются хлорид кальция и микрокремнезем.
Погодостойкие барьеры
Когда погодные условия вызывают проблемы, вы можете использовать атмосферостойкие барьеры, чтобы ускорить процесс высыхания бетона.
Пластиковая пленка хорошо удерживает влагу при высокой температуре и защищает форму от дождя.
Изолирующие одеяла помогают предотвратить замерзание при понижении температуры.
Осушение
Если воздух слишком влажный, осушение также может помочь процессу сушки.
Адсорбционные осушители используют химическую реакцию для извлечения влаги из воздуха. Это лучше всего подходит для использования в закрытом помещении, где химические вещества не будут рассеиваться в окружающем воздухе.
Конденсационные осушители охладить воздух, чтобы понизить точку росы, а затем впитать в себя влагу, образовавшуюся в результате этого процесса.
Нагревательные осушители нагревают воздух, повышая точку росы и удаляя влагу с поверхности бетона.
Как правильно снять опалубку
При снятии опалубки важно не только время, но и надлежащие методы, чтобы сохранить целостность конструкции.
Распространенные ошибки, которых следует избегать
Обучение снятию опалубки становится проще, если вы понимаете некоторые распространенные, но вредные ошибки и избегаете их любой ценой.
Вот несколько распространенных ошибок, которых следует избегать в процессе удаления:
- Не используйте лом для удаления форм. Используйте деревянные клинья; они более тонкие и не повредят бетон.
- Следуйте той же последовательности и шаблону, если используется более одной формы. Бетон должен быть достаточно прочным, чтобы выдерживать все нагрузки.
- Если вы видите дефекты, устраните их, прежде чем добавлять другие элементы конструкции. Возможно, вам придется начать эту форму заново, но это лучше, чем неудачные проверки или структурные дефекты.
- Используйте правильный тип бетона для выполняемой работы. Прочтите нашу статью Бетон и цемент , чтобы узнать о различных типах и их использовании.
- Не заливайте бетон без надлежащей подготовки площадки. Участок должен быть ровным, уплотненным.
- Правильно размещайте арматуру, чтобы она не деформировалась, не оседала и не имела неровной формы.
- Используйте правильное соотношение воды и цемента. Слишком много или слишком мало воды может вызвать дефекты.
- Не переусердствуйте с бетоном. Это может вывести слишком много мелких материалов на поверхность и ослабить структуру.
- Не торопитесь. Не убирайте формы слишком рано!
Что произойдет, если вы удалите формы слишком рано?
Если вы поспешите и удалите формы слишком рано, вы не будете довольны результатами.
Ваша конструкция может прогибаться набок или выпирать снизу. Могут возникнуть множественные трещины, потому что он не готов выдержать вес бетона сверху.
Что еще хуже, конструкция может разрушиться из-за множества факторов, ослабляющих структурную целостность проекта.
См. также: Как изготавливаются сборные и нестандартные бетонные здания
Бетонные опалубки являются важной частью процесса возведения бетонных конструкций, и информация, содержащаяся в этом руководстве, обеспечит использование надлежащей опалубки.
