Монтаж металлических опор: Монтаж металлических опор освещения | Световое Оборудование

Содержание

Монтаж металлических опор освещения | Световое Оборудование

При проектировании принимается в расчет целый ряд факторов, от которых зависит конечный результат.

Установка металлических осветительных конструкций – трудоемкий и ответственный процесс. Работа с массивными конструкциями требует использования специальной техники и оборудования. Все этапы монтажа детально, по пунктам излагаются в технологических картах, разработанных на основе нормативных документов. Несоблюдение строительных норм и правил может привести к травмам людей и авариям как во время строительства, так и в процессе дальнейшей эксплуатации осветительного оборудования. Поэтому проектированием и установкой опор должны заниматься только организации, которые имеют соответствующие лицензии.

Создание проекта

Обустройство наружной системы освещения состоит из нескольких этапов. Главная задача предмонтажного периода – разработка проекта. При проектировании принимается в расчет целый ряд факторов, от которых зависит конечный результат. Прежде всего, учитываются климатические и геологические особенности местности.

Обязательно проводится геодезическая разметка, которая обозначает линию освещения и привязку к ней столбов опорной сети. Важный момент при расчетах – количество светильников, которые должны обеспечить необходимый уровень освещения. Величина статической нагрузки от световых приборов и другого оборудования, подвешенного на опоре, влияет на параметры фундамента, его глубину и размеры.

Продукция

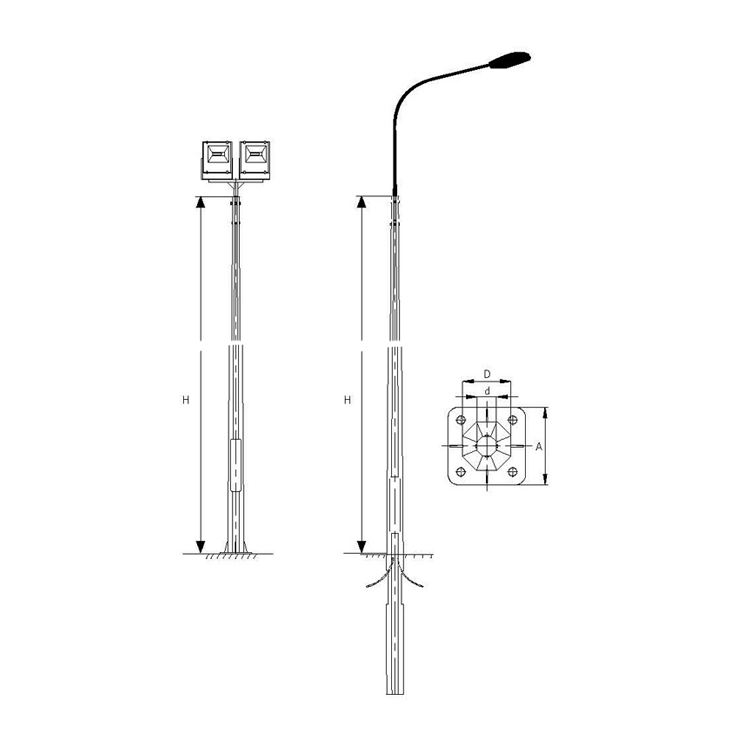

ОКС Опоры круглые силовые

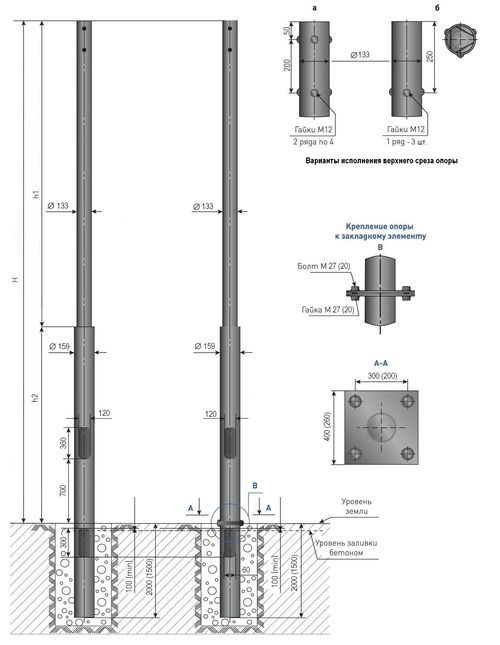

Опоры круглые силовые

Опоры: AMIRA

ОКК Опоры круглые конические

Опоры круглые конические

Опоры: AMIRA

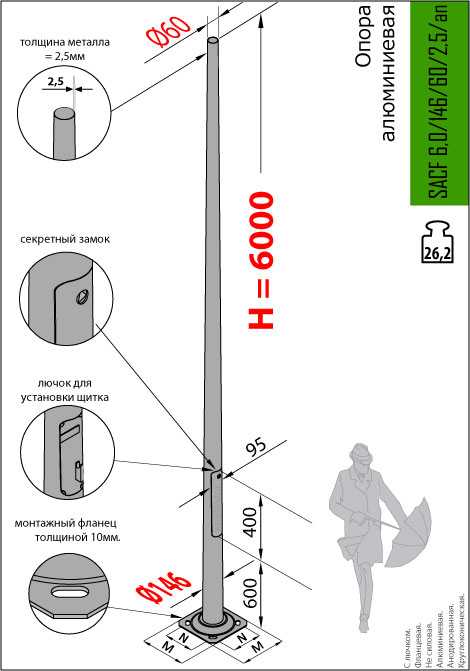

Тип SAL…/B60 dz Прямые алюминиевые опоры диаметром 114 мм у основания, вкапываемые

Прямые алюминиевые опоры диаметром 114 мм у основания, вкапываемые

ROSA

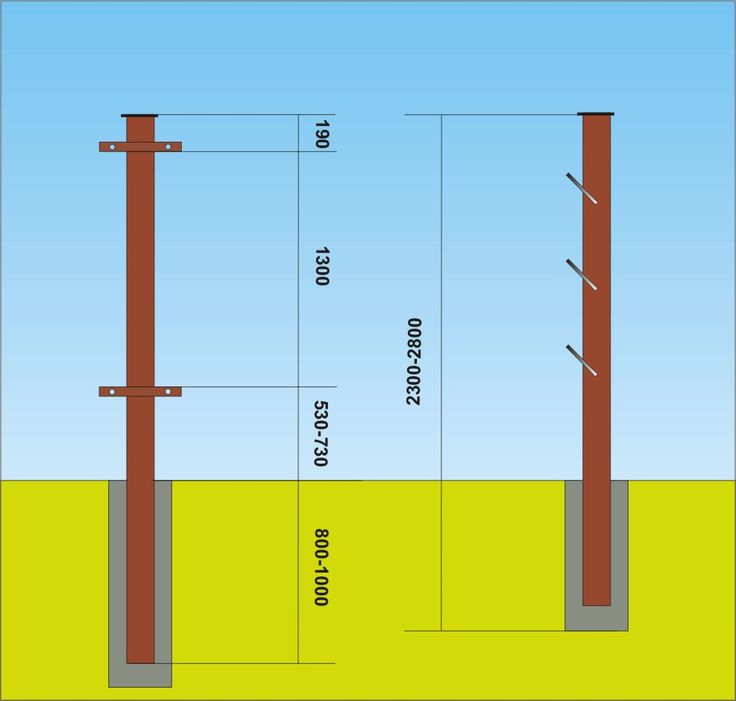

Тип SAL 9 WŁ2/1,5/3,2/5…SAL 11 WŁ2/1,5/4,7/5 Алюминиевые двухэлементные опоры с дугообразными оголовниками

Алюминиевые двухэлементные опоры с дугообразными оголовниками

ROSA

Если у вас есть вопросы, которые требуют немедленного решения, позвоните или напишите нам!

Мы свяжемся с вами в ближайшее время
Ответственный менеджер по запросу:
Константин Нефериди +7(495)649-86-94 доб. 108

Мы свяжемся с вами в ближайшее время

Ответственный менеджер:
Константин Нефериди +7(495)649-86-94 доб.108

Впишите Тип опоры:

Впишите свое название или выберите из спискаОГКОГКССФГОККмачты освещения МГФмачты освещения МГФ-Ммачты освещения МГФ-СРмачты освещения ВМО

Высота:

м

Количество:

шт

+Дополнительные характеристики (показать)

Силовая Несиловая

Прямостоечная Фланцевая

Подвод кабеля: низ верх

Ответственный менеджер по запросу:
Константин Нефериди
+7(495)649-86-94 доб.108

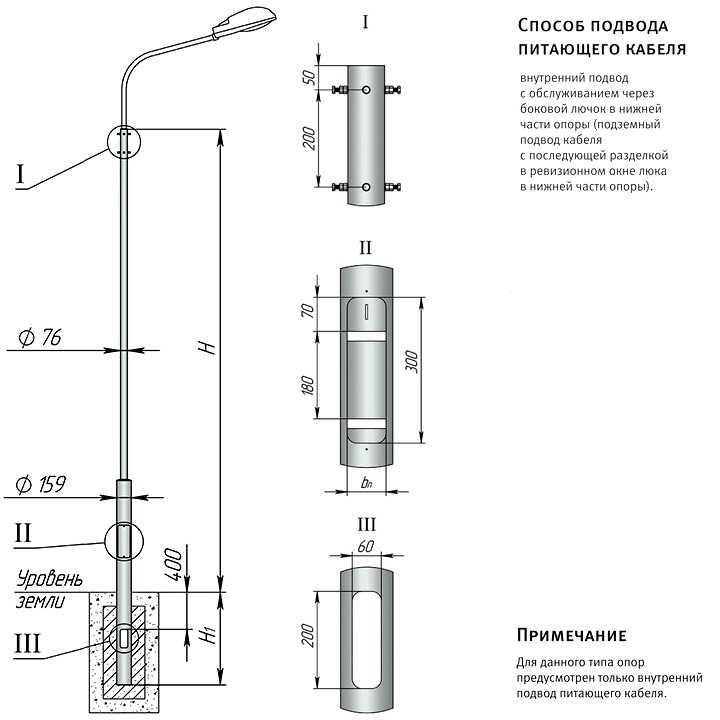

Следующий важный момент – способ подводки питающего кабеля: воздушный или подземный. Подвес проводов СИП (а также контактной сети электротранспорта) создает дополнительные боковые нагрузки на опоры. В таких случаях применяют более массивные силовые конструкции высокой прочности. Укладка электрического кабеля в подземную траншею уменьшает нагрузки на опоры, но увеличивает расходы на дорогостоящие земляные работы. Наконец, проект предусматривает, на какой тип фундамента и каким способом будут устанавливаться опоры. И только после согласования проекта, после его утверждения во всех контрольно-надзорных инстанциях заказчик получает разрешение на строительство.

Нулевой цикл

Подготовка к монтажу не менее важна, чем финальный этап, когда опоры устанавливают на постоянное «рабочее» место. В ходе нулевого цикла опорные конструкции доставляют с завода-изготовителя к месту монтажа, соблюдая при этом ряд правил. Чтобы не повредить защитный цинковый слой, конструкции не «сваливают» кучей на землю, а бережно укладывают на специальные деревянные подставки. В то же время на основе геодезической разбивки производится подготовка траншей, бурение скважин и обустройство фундаментов для опор. Глубина траншей составляет от 1 до 2 метров в зависимости от места их прокладки. Дно покрывают 20-сантиметровым слоем песка, на который укладывают электрический кабель, закрытый в защитную полиэтиленовую трубу. На глубине 40 см укладывают сигнальную ленту для защиты кабеля от случайного повреждения. После засыпки траншей строители приступают к следующему виду работ.

Фундамент

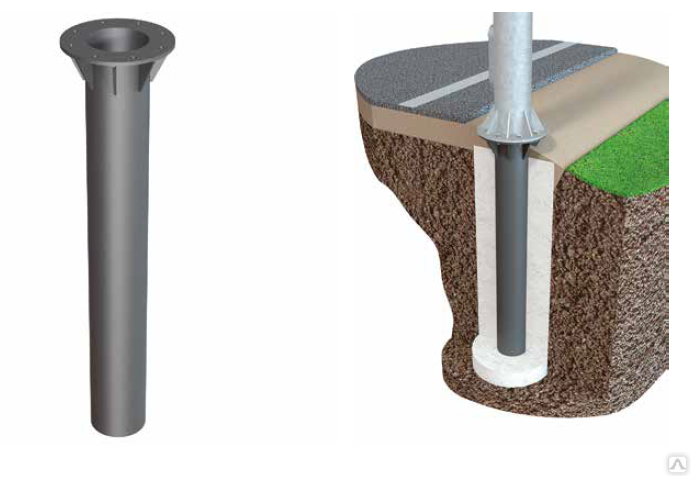

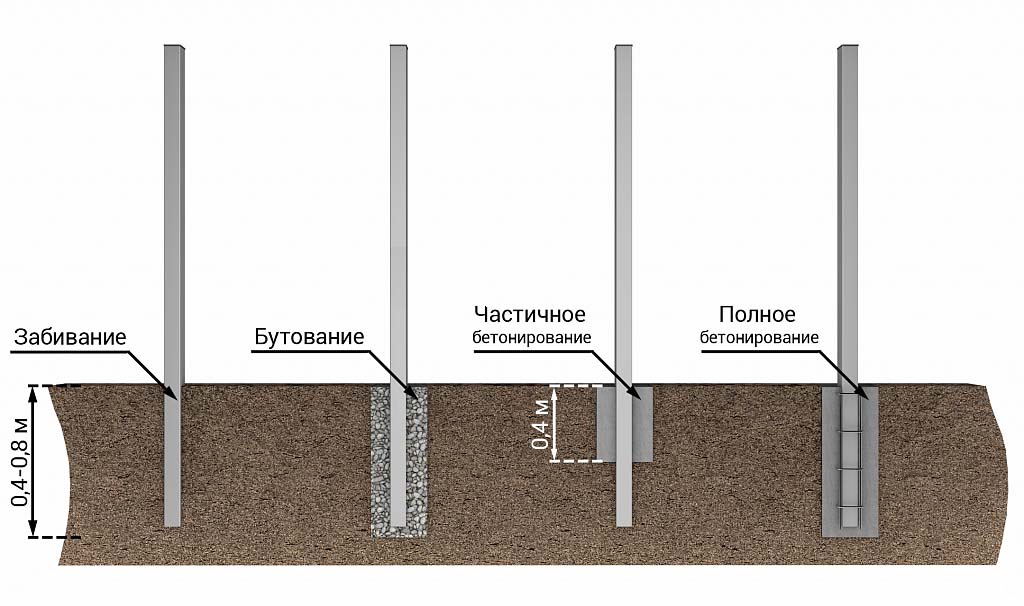

Под опоры либо бурят скважины, либо обустраивают бетонные фундаменты с закладной деталью внутри. В зависимости от способа установки опоры делятся на фланцевые или прямостоечные. При втором способе в скважину определенной глубины и диаметра опускают нижний конец опоры и выравнивают столб строго по вертикали. Положение жестко фиксируется с помощью песчано-гравийной смеси, а также приваренных распорок из арматурного прута, после чего все свободное пространство скважины заливается бетонным раствором до уровня земли. Бетонная смесь утрамбовывается с помощью строительных вибраторов.

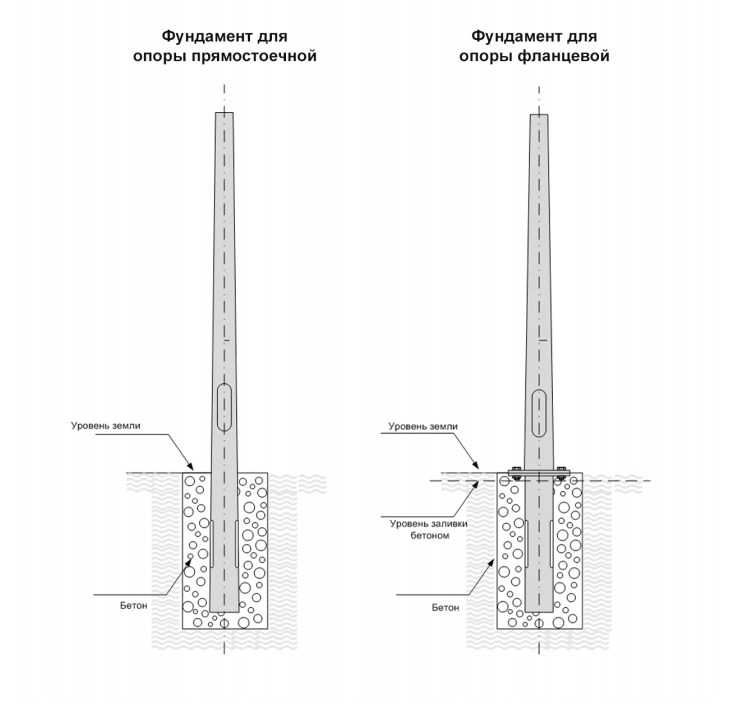

Прямостоечная установка опор – более быстрый и дешевый способ. В некоторых случаях ему нет альтернативы, например, при установке опор в плотно застроенных жилых массивах, при остром дефиците площадей и других обстоятельствах.

Стальные опоры и мачты

Опоры освещения

Мачты прожекторные

Парковые декоративные опоры

Кронштейны, оголовники

Закладные детали фундамента

Молниеотводы

Флагштоки

Светофорные опоры

Мачты телекоммуникационные

Однако более надежным и удобным для дальнейшего обслуживания считается метод, когда опора крепится к закладной детали с помощью фланца. Закладная деталь имеет вид металлической трубы или набора анкерных стержней, которые устанавливаются на песчано-гравийную подушку в котлован и бетонируются. Глубина круглого или прямоугольного котлована, форма закладной детали и даже марка бетона зависят от параметров самой опоры, планируемой нагрузки, специфики грунта и других условий эксплуатации. Например, если грунт сыпучий, основание усиливают с помощью опалубки, армированной металлической рамой.

Сегодня заводы-производители производят монолитные фундаментные блоки, которые не нуждаются в бетонировании. Они просто вбиваются или вдавливаются в грунт, что позволяет уменьшить расходы на земляные работы, а также сокращает время строительства.

Установка опор освещения

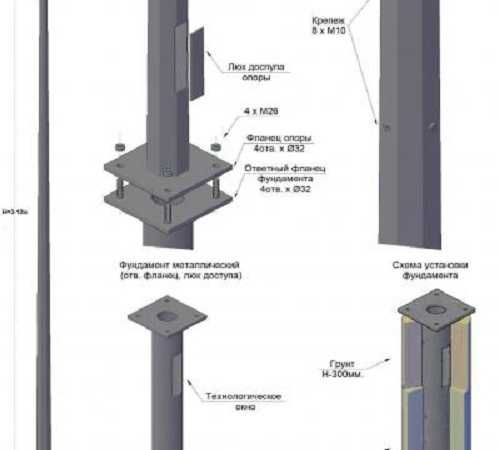

После завершения подготовительных работ столбы с помощью специальной техники по строго утвержденной технологии перемещают на место эксплуатации и жестко фиксируют с помощью болтов или анкерных шпилек. Подземный кабель через технологический люк заводится внутрь полой опоры и протягивается наверх. В то же время монтируется система заземления для защиты от ударов молнии. Таким образом, основные работы по монтажу опор завершаются. Строители приступают к установке светильников и подготовке осветительной системы к эксплуатации.

Автор:

Евгений Чилимов

Все статьи этого автора

Последние статьи автора:

Промышленное освещение для освещения цехов производственных предприятий. Часть 2Промышленные авapийныe cвeтильники для oбecпeчeния бeзoпacнoй эвaкуaции людeй в чpeзвычaйныx cитуaцияx

Если у вас есть вопросы, которые требуют немедленного решения, позвоните или напишите нам!

Мы свяжемся с вами в ближайшее время
Ответственный менеджер по запросу:
Константин Нефериди +7(495)649-86-94 доб.108

Мы свяжемся с вами в ближайшее время

Ответственный менеджер:
Константин Нефериди +7(495)649-86-94 доб.108

Впишите Тип опоры:

Впишите свое название или выберите из спискаОГКОГКССФГОККмачты освещения МГФмачты освещения МГФ-Ммачты освещения МГФ-СРмачты освещения ВМО

Высота:

м

Количество:

шт

+Дополнительные характеристики (показать)

Силовая Несиловая

Прямостоечная Фланцевая

Подвод кабеля: низ верх

Ответственный менеджер по запросу:
Константин Нефериди
+7(495)649-86-94 доб. 108

ОГК / НФГ Несиловые опоры освещения на объектах

Перейти в галерею

Статьи по теме #монтаж опор

Установка опор наружного освещения

#монтаж опор

Монтаж опор наружного освещения для светильников возможен с помощью фундамента, в который закрепляется хвостовик мачты, или с помощью фланца, что позволяет демонтировать мачту и заменить ее на новую при повреждении.

Монтаж металлических опор освещения

#монтаж опор

Все процессы и этапы монтажа излагаются в технологических картах, разработанных на основе нормативных документов. Несоблюдение строительных норм может привести к авариям во время строительства и при дальнейшей эксплуатации осветительного оборудования.

Конструктивные особенности высокомачтовых опор

#монтаж опор

Высокомачтовые опоры имеют значительные размеры и позволяют устанавливать осветительные приборы на большой высоте для освещения больших по площади пространств, для облегчения сборки они состоят из нескольких разъемных элементов, которые соединяются друг с другом в процессе монтажа.

Читать все статьи

Работы по установке металлических опор

Металлоконструкции для РЖД

Прежде, чем приступить к установке металлических опор, необходимо выполнить целый ряд предварительных работ. Для начала, необходимо определить тип грунта в том месте, где впоследствии будет устанавливаться опора. В зависимости от него выбирается способ возведения фундамента будущей конструкции. Это может быть свайный фундамент или разработка котлована. Допускается так же и комбинированный вариант.

После того, как эта работа выполнена, проверяется положение фундамента, состояние пазух (засыпаны ли они) и самой опоры (выправлены ли анкерные болты и резьба). Конструкция поступает с завода-изготовителя вместе с паспортом, в котором указаны все характеристики изделия:

  • марку стали, из которой изготовлена опора,
  • предельно допустимые нагрузки,
  • данные о рабочих, принимавших участие в изготовлении и т.
    д.

Поэтапное возведение опоры

Установка  опор производится сначала на анкерные болты, расположенные на фундаменте, и перед расстроповкой закрепляется гайками. Опора регулируется и закрепляется в необходимом положении:

  • гайками,
  • шайбами,
  • контргайками.

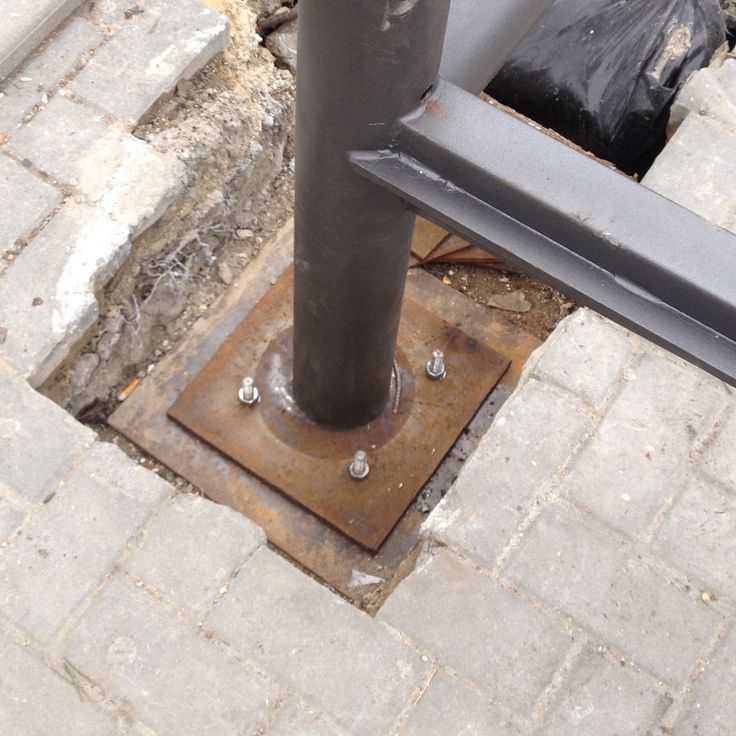

Обязательно наличие электрической изоляции на «башмаках» опор. Возведение станционных опор должно проводиться по графику, предварительно составленному руководителем строительного подразделения, в нем должно быть четко расписано время и объем работы, согласованное с начальником станции. Важно, чтобы во время монтажа будущей конструкции в зоне работ не происходило движение поездов и другой железнодорожной техники.

Важные детали установки опор

Монтаж и установка металлических опор должны производиться в соответствии с требованиями стандартов и при тщательном контроле на каждом этапе. Погодные условия должны быть приемлемыми, ветер не должен превышать 10м/с, видимость должна быть хорошей.

Работы не должны вестись при:

  • метели,
  • гололеде,
  • сильном тумане.

При сборке следует учитывать строительный подъем и правильность расположения раскосов. Сборка опор должна быть максимально механизирована. Руководители, осуществляющие контроль, и все работники, производящие установку должны иметь удостоверяющий сдачу экзаменов по электробезопасности документ.

Особенности работ в зимнее время

Если установка металлоконструкций происходит в зимнее время, то стоит учитывать некоторые ее особенности. Разработка котлованов осуществляется с применением буровых машин и других механизированных приборов. Облегчает этот процесс предварительный разогрев верхней части грунта.

Так же следует избегать промерзания будущего котлована, закрывая его переносными щитами. Присыпка грунтом котлована так же проводится в соответствии с проектом, учитывающим зимние погодные условия. Все элементы будущей конструкции перед непосредственным монтажом должны быть очищены от снега и льда.

Весной, с началом оттаивания грунта, проводится тщательный осмотр грунта вокруг опор, а так же осмотр состояния анкерных опор. По необходимости, грунт вокруг опор подсыпается, данные заносятся в журнал работ.

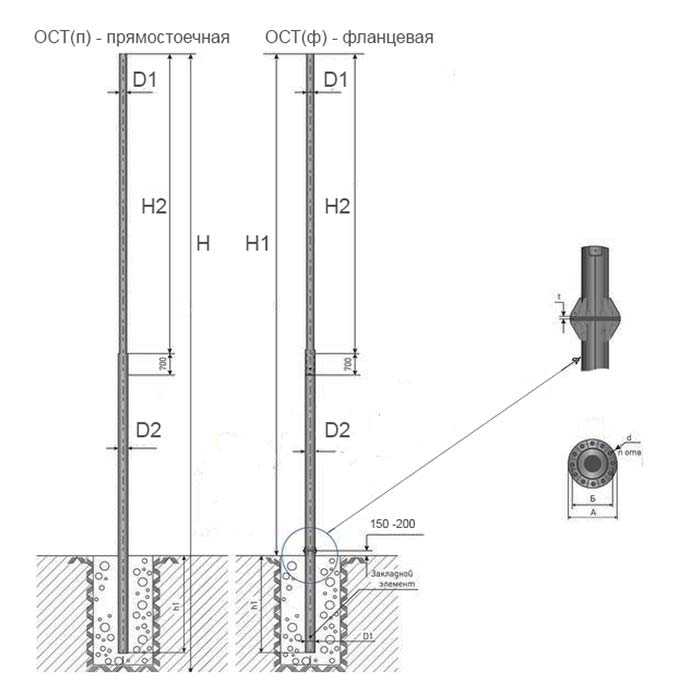

Установка опор – технические характеристики

 п/п № ОСТа

Наименование

 Дн
п/п
№ ОСТа

Наименование  Дн
 1  34-10-610-94  Оп. неподвиж. для верт. короба    17  34-10-725-94  Блок подв. привар. для гориз. тр.

 57-530
 2  34-10-611-94  Блок двухкатковый

   18  34-10-726-94  Блок подвес. с опорн. балкой

 57-1620
 3  34-10-612-94  Блок катковый пружинный

   19  34-10-727-94  Блок подвес. привар. для верт. тр.

 57-630
 4  34-10-613-94  Втулка с колпаком

 57-1430  20  34-10-728-94  Блок подвес. хомут для верт. тр.

 57-630
 5  34-10-614-94  Оп. скользящая и неподвижная

 57-1430  21  34-10-729-94  Блок подвески с проушиной

 6  34-10-615-94  Оп. приварная скользящая и неподвижная  89-1630  22  34-10-730-94  Блок подвески с серьгой

 7  34-10-616-94  Оп. хомутовая скользящая

 57-1630  23  34-10-731-94  Блок подвески с плавником

 8  34-10-617-94  Оп. хомутовая неподвижная

 57-1630  24  34-10-732-94  Блок подвески с траверсой
 9  34-10-618-94 Опора катковая

 57-1630  25  34-10-733-94 Проушина с накладкой

  57-640
 10  34-10-619-94  Оп. скользящая и непод. с напр. хом.

 426-1630  26  34-10-734-94  Плавник с накладкой

  57-640
 11  34-10-620-94  Опора сварных отводов

 57-540  27  34-10-735-94  Хомут для горизонтальных тр-ов

  57-640
 12  34-10-621-94  Опора трубчат. крутоиз. отводов

 108-1440  28  34-10-736-94  Хомут для вертикальных тр-ов

  57-640
 13  34-10-622-94  Оп. скользящая и неподвижная

 57-540  29  34-10-737-94  Балки опорные

 14  34-10-623-94  Блок подв. привар. для гориз. тр-ов

 57-1650  30  34-10-738-94  Лапа с накладкой

 630-1630
 15  34-10-624-94  Блок подв. привар. для гориз. тр-ов

 57-650  31  34-10-739-94  Тяги резьбовые с муфтой

Пошаговый процесс установки металлоконструкций

Пошаговый монтаж металлоконструкций
Процесс установки

Краткий ответ: хотя процесс установки различается среди подрядчиков.
Как правило, вы можете ожидать, что процесс установки будет проходить следующим образом: бетонный герметик, опорные рельсы, опоры, фермы, анкеры, шляпа
швеллеры, выходы рамы, диагональные связи, распорки, пенопластовые ограждения, сайдинг, крыша
защитное покрытие, заглушка конька, отделка и аксессуары.

Хотите узнать, чего ожидать при установке
вашего нового стального здания? Несмотря на то, что процесс установки различается среди
подрядчиков, стальные здания обычно монтируются с использованием аналогичного процесса.
Во время установки вы должны увидеть все, начиная от анкеровки бетона
и заканчивая обрезкой рамы на месте и установкой ваших аксессуаров
монтажной бригадой. Типичный процесс установки идет как 9Далее следует 0008: герметик для бетона, опорные балки, опоры, фермы, анкеры, швеллеры,
рамы, диагональные распорки, ригели, пенопластовые зазоры, сайдинг, кровельное покрытие
, коньковая крышка, отделка и аксессуары. Информацию о том, какие строительные компоненты
используются в вашем стальном здании, можно найти в нашем блоге Building
Components For Buildings 32+.

Герметик для бетона

Герметик для бетона является дополнительным аксессуаром, который
предоставляется не каждым подрядчиком. Мы рекомендуем связаться с вашим продавцом до
посмотрите, включено ли это в ваши расценки на строительство! Если в вашем здании есть бетонный герметик
, вы должны ожидать, что он будет нанесен до установки базовых рельсов
. Все стальные здания MW включают в себя дополнительный пакет герметиков
для любого здания 32 фута +, который включает пенопластовый герметик, губчатый материал
с клейкой основой и полиуретановый герметик для бетона. Сначала наносится губчатый материал
, а затем бетонный полиуретан 9.На края пенопласта наносится герметик 0008 для дополнительной защиты
от просачивания воды.

Установка базовых рельсов

После нанесения пакета герметика базовые рельсы
устанавливаются поверх губчатого материала, чтобы полностью распределить герметик под
базовым рельсом. Базовые рельсы здания, по сути, являются основой конструкции
и на них опирается вес здания. При установке базы
, монтажная бригада установит рельсы, а затем измерит их от угла
до угла, чтобы убедиться, что здание имеет квадратную форму.

Ноги

Ноги/стойки/колонны вашей конструкции – это всего лишь
«ног» здания. Вы найдете их по бокам вашей конструкции, чтобы
поддерживали крышу и стальные листы по бокам. После того, как ваши базовые направляющие
будут установлены и выровнены, ножки будут подняты и вставлены в ниппо.
Ниппо — это вставка, которая соединяет ножки металлического здания с опорными рейками
.

Рамные выходы

Рамные выходы – это отверстия в здании, предназначенные для
аксессуаров, таких как большие окна, двери сбоку здания, вентиляционные отверстия,
и т.д. Эти рамные выходы изготавливаются заранее, а затем доставляются на площадку
готовыми к установке. Каркасные выходы устанавливаются после опор металлического корпуса
для поддержки пространства, где опоры снимаются для размещения
аксессуар.

Фермы

Специализированные решетчатые фермы используются на любой конструкции шириной
более 30 футов. Дополнительный материал, используемый с ребристыми фермами, обеспечивает дополнительную структурную поддержку
для ферм и ножек крыши здания. Чтобы
соединить перепончатые фермы с опорами конструкции, сборная ферма
поднимается, а затем вставляется в верхнюю часть опор. После вставки
в опоры ферма крепится болтами с помощью сборных раскосов. Как только
фермы соединены с опорами и скреплены раскосами, ферма закреплена,
и монтажная бригада может перейти к анкеровке конструкции.

Анкеры

Анкеры используются для укрепления вашего стального здания и
крепления к фундаменту для поддержки. Типы анкеров, используемых в вашем здании
, зависят от основания, на котором будет установлено ваше здание. Если ваше здание
будет установлено на бетон, для него потребуются бетонные анкеры, если оно
будет установлен на асфальте, для этого потребуются анкеры для асфальта и т. д. Анкеры
опциональны; тем не менее, они настоятельно рекомендуются для каждого стального здания, учитывая, что
именно так здание крепится к основанию и сертифицировано для ветра. Все анкеры
устанавливаются по-разному, например, бетонный клиновой анкер
просверливается непосредственно в базовом рельсе, шнек для мобильного дома ввинчивается в землю с помощью машины
рядом с базовым рельсом, а затем прикручивается болтами сбоку, а асфальтовый анкер
вбивается в землю рядом с рельсом, а затем прикручивается к стене как колодец
.

Швеллеры

Швеллеры/прогоны можно найти на внутренней стороне вашей вертикальной крыши с А-образной рамой
, идущей перпендикулярно фермам. Вы не найдете их
на стандартных или рамных горизонтальных крышах, поскольку они не нужны с горизонтальным покрытием. Швеллеры используются для поддержки вертикального листового покрытия
на крыше и устанавливаются путем непосредственного прикручивания болтами к
верхняя часть ферм. После того, как швеллеры установлены, бригада может перейти к
, устанавливая выходы вашей рамы.

Диагональные связи

Диагональные связи — это структурные связи на боковых стенах
вашего стального здания, которые устанавливаются для повышения устойчивости конструкции, а
предотвращают обрушение и/или обрушение боковых стен. Бригады измеряют площадь и отрезают трубку под углом 45 градусов
. Оттуда трубка прикручивается к каркасу.

Распорки

Распорки представляют собой дополнительные трубы квадратного сечения, которые
используются по бокам конструкции для поддержки вертикальных панелей. Они проходят горизонтально по внутренней стороне
сторон стальной конструкции. Подпорки устанавливаются болтами
непосредственно к ножкам конструкции.

Ограждения с зазорами из пеноматериала

Ограждения из пеноматериала представляют собой полоски из пеноматериала, предназначенные для совмещения
с выступами защитного покрытия для герметизации любых отверстий и стоп-сигналов, мусора и
мелких вредителей от проникновения в здание. Их можно найти на любых участках здания
, куда может проникать свет, например, на коньке конька, скатах крыши и углах здания
. Зазоры крепятся непосредственно к стальному листу
, поэтому лист можно установить с зазорами уже в месте
. Упаковки из пеноматериала не требуются, но рекомендуются, чтобы помочь
закрыть любые отверстия в вашем здании, которые могут позволить мусору или мелким вредителям проникнуть внутрь.0008 введите. Ограждения с зазором из пенопласта входят в комплект MW для зданий шириной 26 футов
– 30 футов и дополняют любую конструкцию шириной 32 фута +.

Сайдинг

После того, как на стальной лист
наклеены пенопластовые ограждения, ваш лист готов к установке на стены здания из стали
! При установке стального листа панели укладываются на каркас
(ножки, прогоны и диагональные распорки) и прикручиваются болтами непосредственно к материалу.
После того, как ваше защитное покрытие прикручено к каркасу вашего здания, оно будет закреплено
, и монтажная бригада может перейти на защитное покрытие для крыши.

Кровельный лист

При установке стального листа на крыше вашего здания
вы увидите, как монтажная бригада укладывает стальной лист и
начинает прикручивать панели непосредственно к каркасу крыши. Новое защитное покрытие
будет уложено после того, как предыдущие панели будут прикручены болтами и закреплены на 9Каркас крыши 0008. Для А-образной вертикальной крыши листовые панели будут уложены вертикально,
, а коньки будут проходить от вершины здания вниз к бокам.

Заглушка конька

Заглушка конька
устанавливается на крыше здания, чтобы закрыть место соединения стального листа и предотвратить попадание воды, снега,
мусора или мелких вредителей в здание через это отверстие. Сначала
полоса пенопласта применяется в отверстии, а затем сталь
коньковая крышка, которая крепится болтами к стальным панелям крыши.

Обшивка

После завершения крыши следующим шагом
является установка обшивки, закрывающей ребристые края на листовых панелях и придающей зданию из стали
законченный вид. Они крепятся болтами к краям листовой стали
. В вашем здании
используется множество различных стилей отделки, и все они служат разным целям. Некоторые из этих вариантов отделки включают
базовая отделка, угловая отделка, J-обрезка и L-обрезка. Нижняя обшивка устанавливается до
остальной части вашего сайдинга и используется для минимизации просачивания воды и действует как барьер
против любых мелких вредителей. Угловая накладка используется на всех углах вашей конструкции
, чтобы закрыть место соединения стального листа. J-обрезка используется на любых окнах
и служебных дверях, а также на любых ребристых кромках листовых панелей. L-образную планку
можно найти на любых подъемных и подъемных дверях.

Аксессуары (двери, окна и т. д.)

После того, как отделка установлена, ваша монтажная бригада переходит к
последнему этапу процесса установки вашего здания! Отсюда вы увидите, как команда
добавляет все ваши аксессуары, такие как рулонные двери, входные двери, вентиляционные отверстия
, окна и любые другие аксессуары, которые могут быть в вашем здании.

 Стальные здания MW

(877) 368-8244

www.mwsteelbuildings.com

0015 Facebook

Instagram

YouTube

Установка металлических зданий 101

Вы когда-нибудь задумывались, как металлические здания строятся так быстро? Здесь, в McElroy Metal, мы являемся экспертами в металлических строительных компонентах и ​​работаем в этом более 57 лет. Когда пришло время расширить наш корпоративный объект, мы подумали, что было бы неплохо задокументировать этот процесс.

Таким образом, вы узнаете, что нужно для того, чтобы быстро построить прочное, энергоэффективное и красивое металлическое здание. Итак, без лишних слов, давайте углубимся в наш процесс строительства.

Металлические строительные компоненты

В первую очередь важно рассмотреть различные компоненты, из которых состоит металлическое здание.

Ключевые конструктивные элементы, поддерживающие несущие элементы здания, называются главными каркасами. Они поддерживают элементы несущей конструкции крыши, называемые прогонами, и элементы стен, называемые поясами. Прогоны и ригели производятся на производственных предприятиях McElroy.

Итак, как именно крепятся основные рамы? Хороший вопрос! Перед тем, как основные рамы будут доставлены на место, заливается бетонный фундамент и устанавливаются анкерные болты в твердеющий бетон. Позже, когда подрядчик по металлу прибудет с основными рамами, можно сразу же начать строительство конструкции, прикрепив основной каркас к анкерным болтам.

Как только все эти части соединятся, металлическое здание будет возведено в кратчайшие сроки. Хотя эта молниеносная скорость впечатляет, вы можете задаться вопросом, как все остается вместе. Ведь кажется, что в этот момент все так светло и открыто.

Ответ: все дело в креплении.

Вантовая растяжка в кровле помогает передавать продольные нагрузки (нагрузки, действующие перпендикулярно торцевым стенам) на рамы портала или раскосы боковых стен. Портальные рамы или боковые связи на боковых стенах передают эти нагрузки на фундамент.

Основные рамы, поскольку они представляют собой стойкие к моменту рамы, могут передавать боковые нагрузки (нагрузки, действующие перпендикулярно боковым стенам) непосредственно на фундамент без дополнительных распорок.

Cees и Zees

Cees и Zees часто называют вторичными структурными компонентами. Cees и zees крепятся к основным рамам и вместе обеспечивают общую поддержку конструкции и точку соединения стеновых и кровельных панелей.

Строительный проектировщик выберет, предпочитает ли он использовать cee или zee, которые бывают самых разных размеров и калибров. В конечном счете, размер компонента зависит от того, какой нагрузке он должен противостоять, что обычно является решением, принимаемым инженером проекта на основе требований местного законодательства.

Обрамление окон и дверей

Обрамление должно применяться к любому пространству, где будет окно или дверь.

Окна обычно представляют собой предварительно отформованные блоки, которые вставляются прямо в предназначенное для них отверстие и крепятся механически. Двери похожи, и многие из них представляют собой двери с самообрамлением, что устраняет необходимость в дополнительном обрамлении методом холодной штамповки.

Дверные рамы будут установлены в указанных местах и ​​прикреплены к несущим элементам.

Green Span Profiles Изолированные металлические панели

McElroy Metal установили Green Span Profiles изолированные металлические панели на стены и крышу. Стеновые панели Impression ® имеют шпунт и паз, которые позволяют панелям скользить друг в друга.

Изолированные металлические панели Green Span Profiles имеют нанесенный на заводе герметик, который герметизирует панели вместе. Полное раскрытие информации: McElroy Metal является партнером по совместному предприятию Green Span Profiles.

Изолированные металлические панели (IMP) на стене обеспечивают законченный внешний вид, внутреннюю часть и изоляцию в одной панели. В случае с этим зданием МакЭлрой решил оставить IMP и металлический каркас здания открытыми внутри, что устранило необходимость в гипсокартоне.

Кроме того, изолированные металлические панели Green Span Profiles обеспечивают непрерывную изоляцию. Они также поставляются с дополнительным тиснением, придающим им уникальный текстурированный вид.

Панель крыши RidgeLine

McElroy Metal также очень гордится тем, что использует RidgeLine от Green Span Profiles, первоклассную изоляционную кровельную панель со стоячим фальцем в отрасли IMP. Самым заметным преимуществом RidgeLine является симметричный стоячий шов 238T.

С помощью RidgeLine подрядчик может просто разложить панели и установить их на место. Нет необходимости закатывать тяжелые панели на место, как это требуется для кровельных систем IMP с вертикальными опорами.

При правильном проектировании, проектировании и возведении металлическое здание может быть введено в эксплуатацию очень быстро, что позволяет быстро въезжать и использовать пространство.

Если у вас есть дополнительные вопросы о процессе, мы рекомендуем вам связаться с нами. Мы будем более чем рады рассмотреть любые детали и обсудить наши предложения продуктов.

Свяжитесь с нами сегодня для получения дополнительной информации!

Узнайте все, что вам нужно знать о жилой металлической кровли. Ознакомьтесь с нашими ресурсами по металлическим кровлям, чтобы получить вдохновение и ответы на ваши вопросы.

О McElroy Metal

С 1963 года McElroy Metal поставляет качественную продукцию и отличное обслуживание клиентов в строительной отрасли. Штаб-квартира семейного производителя компонентов находится в Боссье-Сити, штат Луизиана, и имеет 13 производственных предприятий в Соединенных Штатах. Качество, сервис и производительность были краеугольным камнем философии бизнеса McElroy Metal и способствовали успеху компании на протяжении многих лет. McElroy Metal, будучи предпочтительным поставщиком услуг, по-прежнему будет занимать ведущее место в модели этих ценностей, наряду с сильной ориентацией на клиента.

Добавить комментарий

Ваш адрес email не будет опубликован. Обязательные поля помечены *
